Kính gửi: Quý Ông/Bà.
Vấn đề quý Ông/Bà phản ánh, UBND phường Phong Điền đã chỉ đạo Phòng Kinh tế, Hạ tầng và Đô thị phường kiểm tra và xin thông báo kết quả như sau:
Kết quả kiểm tra, xử lý:
- Công trình: Mở rộng đường Đông Du, thị trấn Phong Điền được UBND huyện Phong Điền phê duyệt Báo cáo kinh tế kỹ thuật đầu tư xây dựng theo Quyết định số 3013/QĐ-UBND ngày 26/9/2023 với tổng mức là 14,985 tỷ, vốn đã bố trí: 14,0 tỷ đồng, đã giải ngân vốn: 13,463 tỷ đồng, vốn còn lại chưa giải ngân: 0,537 tỷ đồng. Vốn đang còn thiếu: 0,9 tỷ đồng.

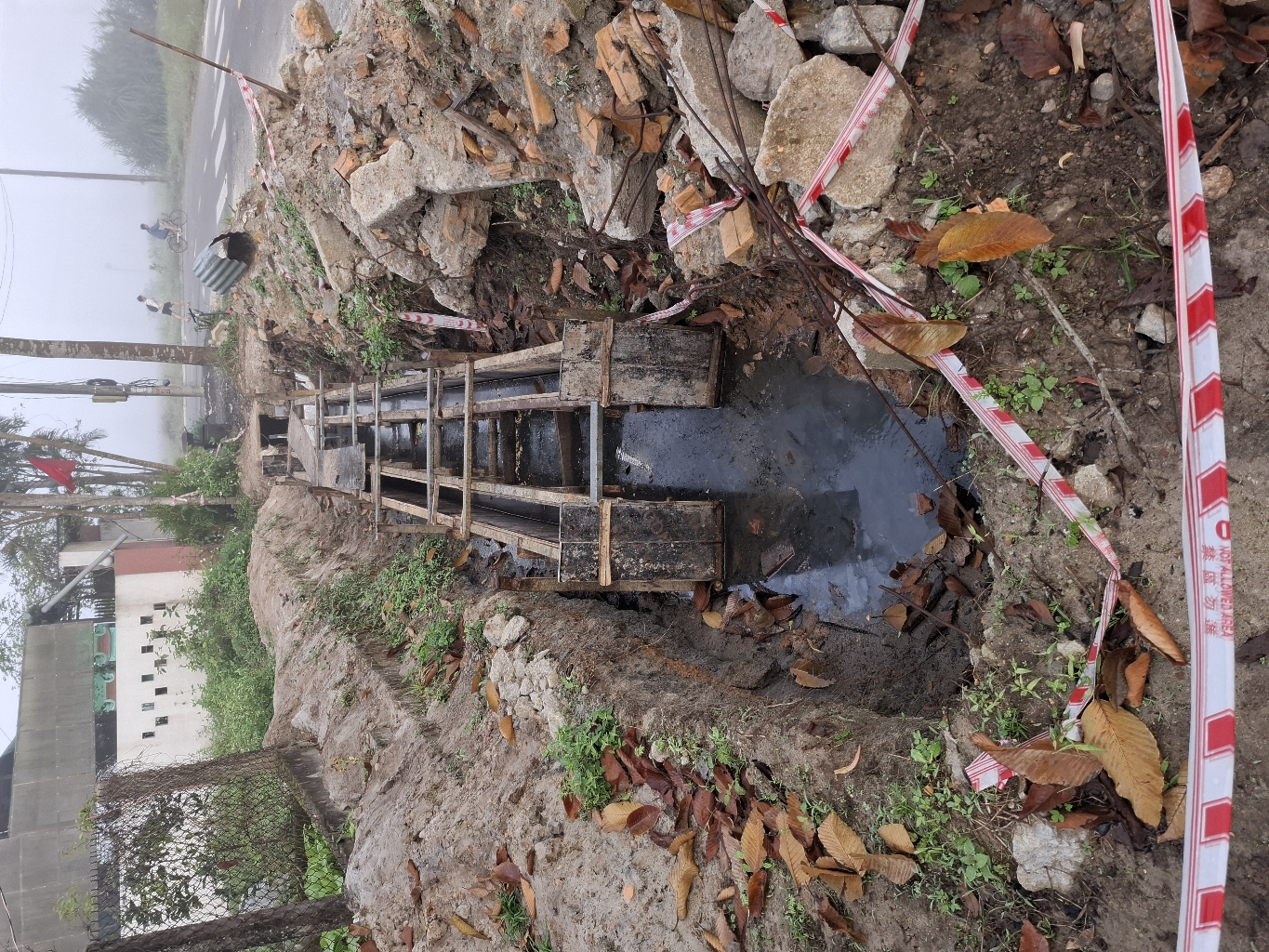

- Về khối lượng thực hiện ở hiện trường:
+ Đoạn từ Km671,93 đến Km1+374,89 của đơn vị thi công Công ty TNHH MTV Cường Hương: đã thi công hoàn thành.
+ Đoạn từ Km1+374,89 đến Km1+854,3 của đơn vị thi công Công ty TNHH Quý Hưng: đã thi công hoàn thành.
+ Đoạn từ Km0+00 đến Km671,93 của đơn vị thi công Công ty Cổ phần Đầu tư và Xây dựng Vĩnh Hải:
+ Hoàn thiện mặt đường và An toàn giao thông trên tuyến
+ Hoàn thiện vỉa hè lát gạch tezzarro: 261m/650m
Hướng xử lý:
- Khối lượng công việc đang còn dở dang thuộc nhà thầu liên danh công ty Công ty Cổ phần Đầu tư và Xây dựng Vĩnh Hải. Sau khi Chủ đầu tư nhiều lần làm việc với đơn vị thi công Vĩnh Hải về sự chậm trễ của mình. Hai bên đã thống nhất giao lại khối lượng còn lại này cho nhà thầu liên danh Công ty TNHH Quý Hưng để tiếp tục triển khai thi công.
- Dự kiến thi công trở lại:
Từ ngày 27/01/2026 và hoàn thành ngày 11/02/2026. (Theo kế hoạch vốn).
+ Thi công hoàn thiện hệ thống thoát nước dọc bổ sung đoạn Km0+00 đến Km0+389,86.
+ Đổ bê tông các lối vào nhà dân trên vỉa hè đoạn Km0+00 đến Km0+389,86.
- Kế hoạch hoàn thành công trình: đang chờ bổ sung vốn còn thiếu.
Chân thành cảm ơn quý Ông/Bà.
Trân trọng./.
