Kính chào Ông/Bà.
Vấn đề Ông/Bà phản ánh, Ban Đầu tư và Xây dựng thị xã Hương Thủy kiểm tra và trả lời như sau:
Dự án Nâng cấp, mở rộng Đường Trưng Nữ Vương giai đoạn 1 có hệ thống thoát nước dọc hai bên đường bằng ống bê tong ly tâm B600. Cho nên trong quá trình thi công không thể không ảnh hưởng đến sinh hoạt và đi lại của nhân dân dọc 2 bên đường.

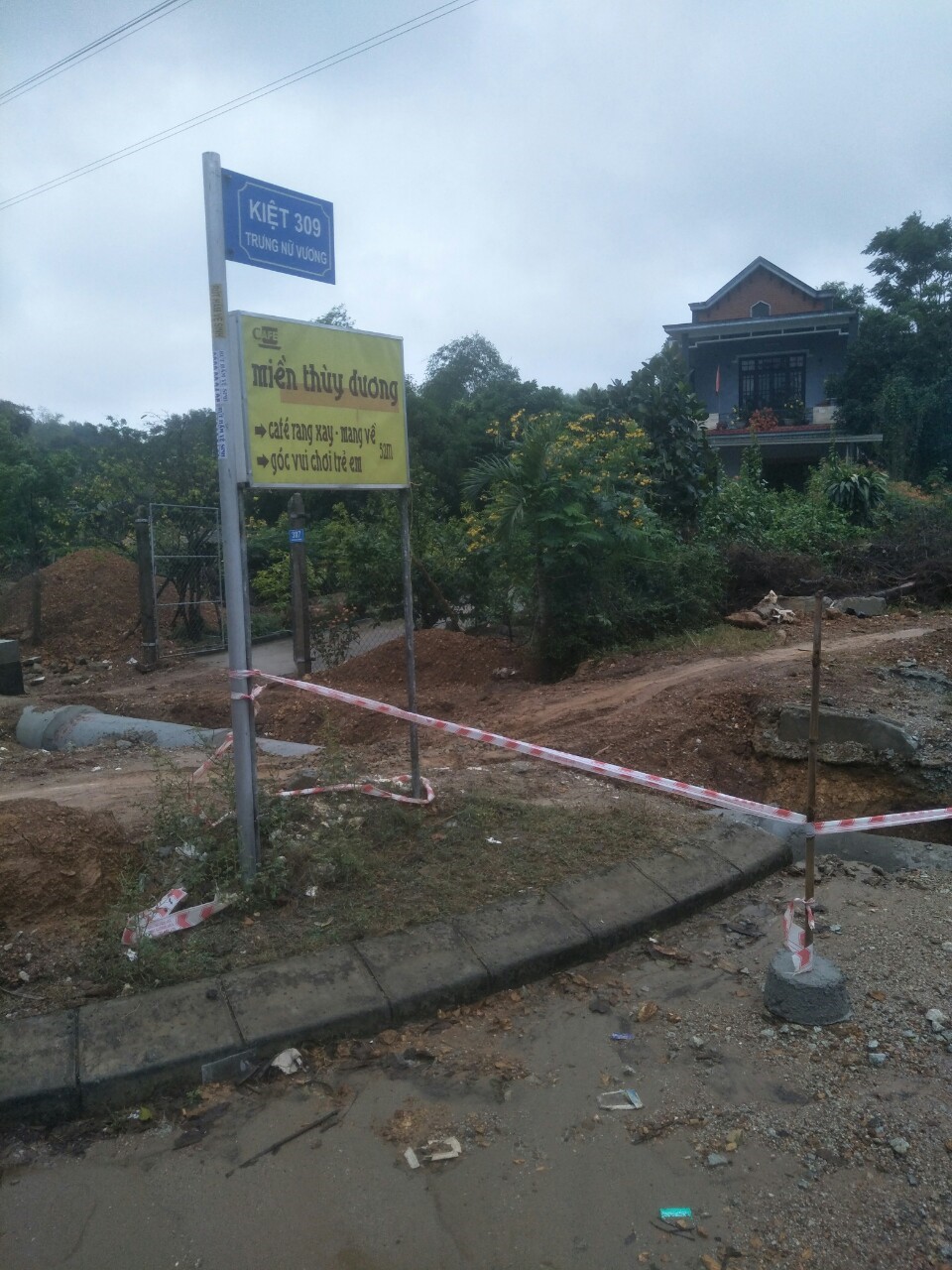

Kiệt 309 Trưng Nữ Vương có mặt cắt ngang 3,5m bằng 1,5 chiều dài ống bê tông đúc sẵn là khá nhỏ, nên biện pháp thi công là: Thi công nhanh gọn trong thời gian sớm nhất để hoàn trả mặt đường. Dự kiến thi công trong 2-3 ngày là hoàn trả xong. Vì thế, Chủ đầu tư đã thống nhất phương án làm đường tránh tạm thời cho các xe thô sơ đi lại. Còn xe ô tô và xe tải phải gián đoạn trong thời gian ngắn 2-3 ngày khi ổn định và đông kết bê tông lót cũng như vữa gắn kết cống sẽ hoàn trả và cho lưu thông xe ô tô. Vì điều kiện mặt bằng không thuận lợi cho thi công đường tạm và kinh phí để thi công đường tạm không có trong đấu thầu. Thực tế, đã có đường tránh (đính kèm hình ảnh).

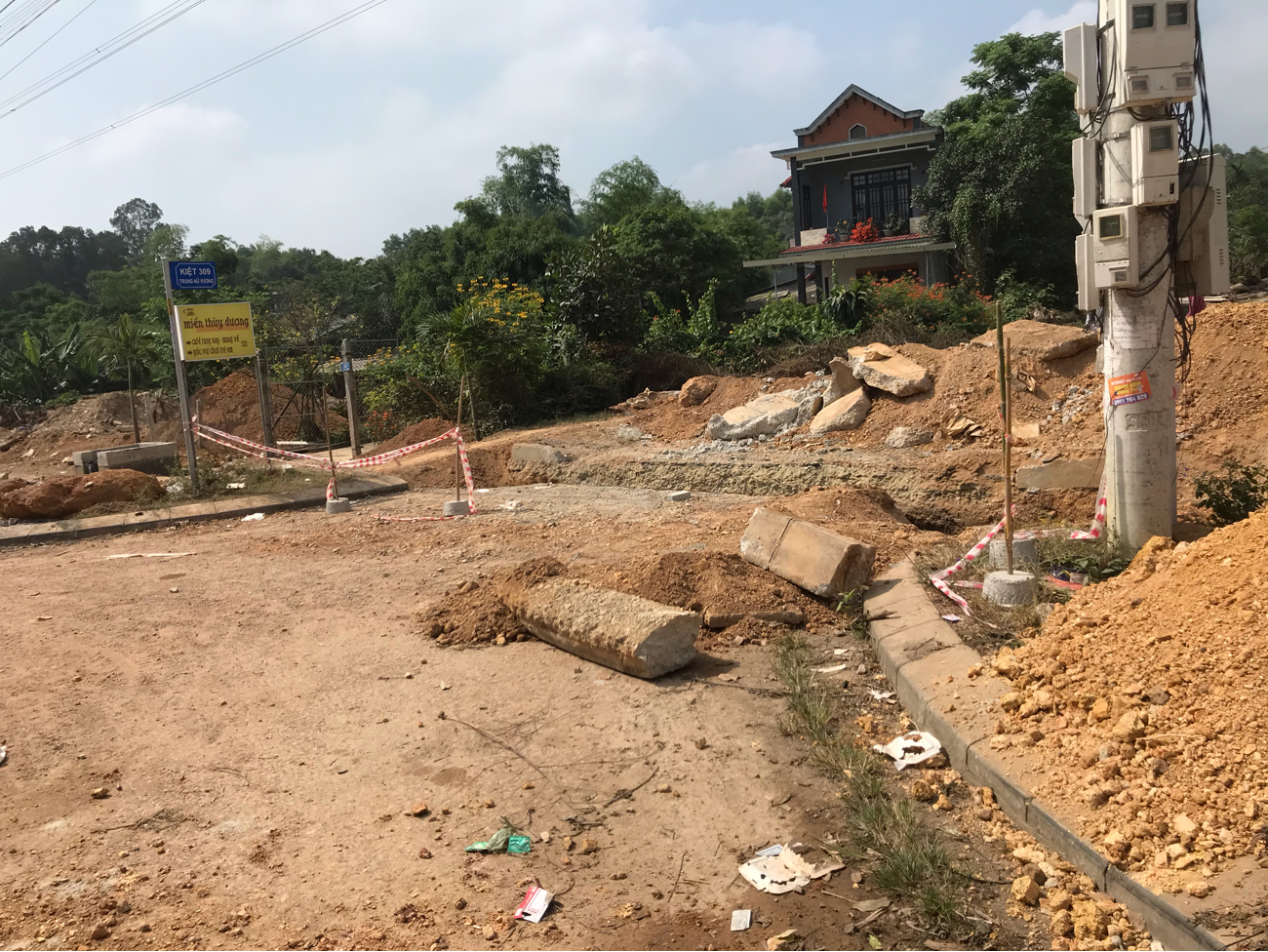

Sau thi công 2 ngày đã cơ bản hoàn thiện và đã hoàn trả sơ bộ mặt đường như hiện nay. (Đính kèm hình ảnh)
Ban Đầu tư và Xây dựng thị xã chân thành cảm ơn phản ánh của quý Ông/Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.
Trân trọng.
