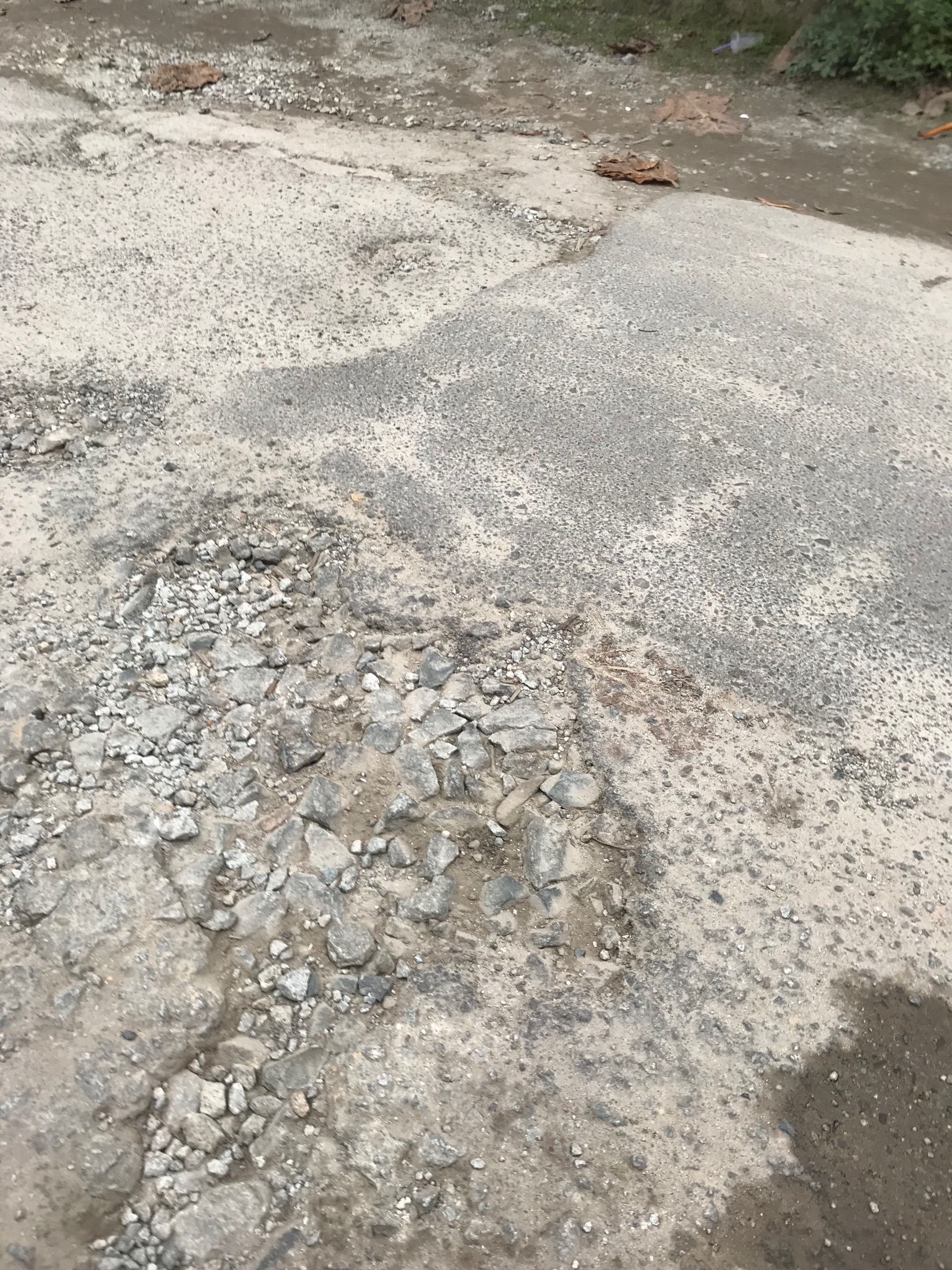

Đường Bùi Thị Xuân đoạn từ cầu Long Thọ đến giao lộ Ngô Hà, phường Thủy Biều hiện đang bị xuống cấp trầm trọng, đường bị rất nhiều ổ gà nguy hiểm cho người tham gia giao thông. Đề nghị các đơn vị liên quan tìm giải pháp khắc phục tránh xảy ra tai nạn, nhất là giờ học sinh tan trường rất nguy hiểm. Cảm ơn.
1/2
1
2
Lượt xem: 343
Ngày gửi: 08:15 08/05/2022
Kết quả xử lý
Ban quản lý dự án đầu tư xây dựng Chương trình phát triển các đô thị loại II (các đô thị xanh)

Kính chào Ông/Bà.

Vấn đề Ông/Bà phản ánh, Ban QLDA đầu tư xây dựng Chương trình phát triển các đô thị loại II (các đô thị xanh) – dự án thành phần Thừa Thiên Huế xin trả lời như sau:

Đường Bùi Thị Xuân đã được triển khai thi công từ tháng 9/2021, tuy nhiên đến nay vẫn chưa được giải phóng mặt bằng. Hiện tại đơn vị thi công chỉ thi công đúc dầm cầu Long Thọ để chuẩn bị sau khi bàn giao mặt bằng sẽ tiến hành thi công cầu Long Thọ và đường hai đầu cầu.

Theo thông tin của Trung tâm phát triển quỹ đất thành phố (đơn vị thực hiện giải phóng mặt bằng) đến 30/7/2022 đơn vị sẽ hoàn thành công tác giải phóng mặt bằng đường Bùi Thị Xuân đoạn từ cầu Long Thọ đến đình làng Lương Quán để triển khai thi công.

Ban QLDA đầu tư xây dựng Chương trình phát triển các đô thị loại II (các đô thị xanh) – dự án thành phần Thừa Thiên Huế chân thành cảm ơn phản ánh của quý Ông/ Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.

Trân trọng.

Hạn xử lý: 00:00 18/05/2022
Ngày xử lý: 09:58 18/05/2022
Bạn đánh giá như thế nào về kết quả xử lý?
Tương tác
CDTC (1) - 06:43 21/06/2022
Để xem bao nhiêu cái mốc thời gian giải phóng mặt bằng nữa . Tôi theo dõi thì thấy cv trả lời thời gian nhích lên dần và đường vẫn tan nát , ko biết cái mốc 30/7 này còn thay đổi bao nhiêu lần nữa . Buồn kiểu chậm trễ của cơ quan chức năng .
Nhặt một cọng rác, bạn đã làm cho Huế sạch hơn!
Hãy cùng chung tay, tương tác, bằng cách tải ứng dụng Hue-S:
Thông báo
Công khai vi phạm
Thời gian qua, trong quá trình thực tiễn triển khai phản ánh hiện trường đã xuất hiện những bất cập từ công tác xử lý. Nhằm nâng cao hiệu quả trong thời gian tới, UBND tỉnh chỉ đạo công khai các vấn đề vi phạm qua đó để tuyên truyền nâng cao nhận thức, ý thức chấp hành giao thông của người dân. Bên cạnh đó, những vi phạm đã được tiếp nhận nhưng do chưa có sự phối...
Phản ánh tiêu biểu
Trục đường Bao Mỹ gần ngã tư Bao Mỹ 5, phát hiện trụ nước chữa cháy bị...
11:39 10/01/2026
Facebook này buôn bán chim trời không rõ nguồn gốc công khai trên những...
08:55 10/01/2026
Hư ống nước cấp tại số nhà 3 kiệt 73 Trần Quý Khoáng, Hương An, TP Huế....
07:12 10/12/2025
Đường ống cấp thoát nước chỗ 78 Phạm Văn Đồng, Vỹ Dạ có nước trào lên nghi...
14:08 09/12/2025
PHẢN ÁNH ĐANG XỬ LÝ
Đoạn đường Tỉnh lộ 15 thuộc Phú Sơn, phường Phú Bài. Từ Ủy ban nhân dân...
10:55 03/04/2026
Đề nghị xem lại việc các hộ dân đặt biển hiệu, bảng quảng cáo và vật dụng...
10:45 03/04/2026
Tại số nhà 14 đường Nguyễn Lộ Trạch hố ga của môi trường đô thị bị bể nắp...
09:45 03/04/2026
