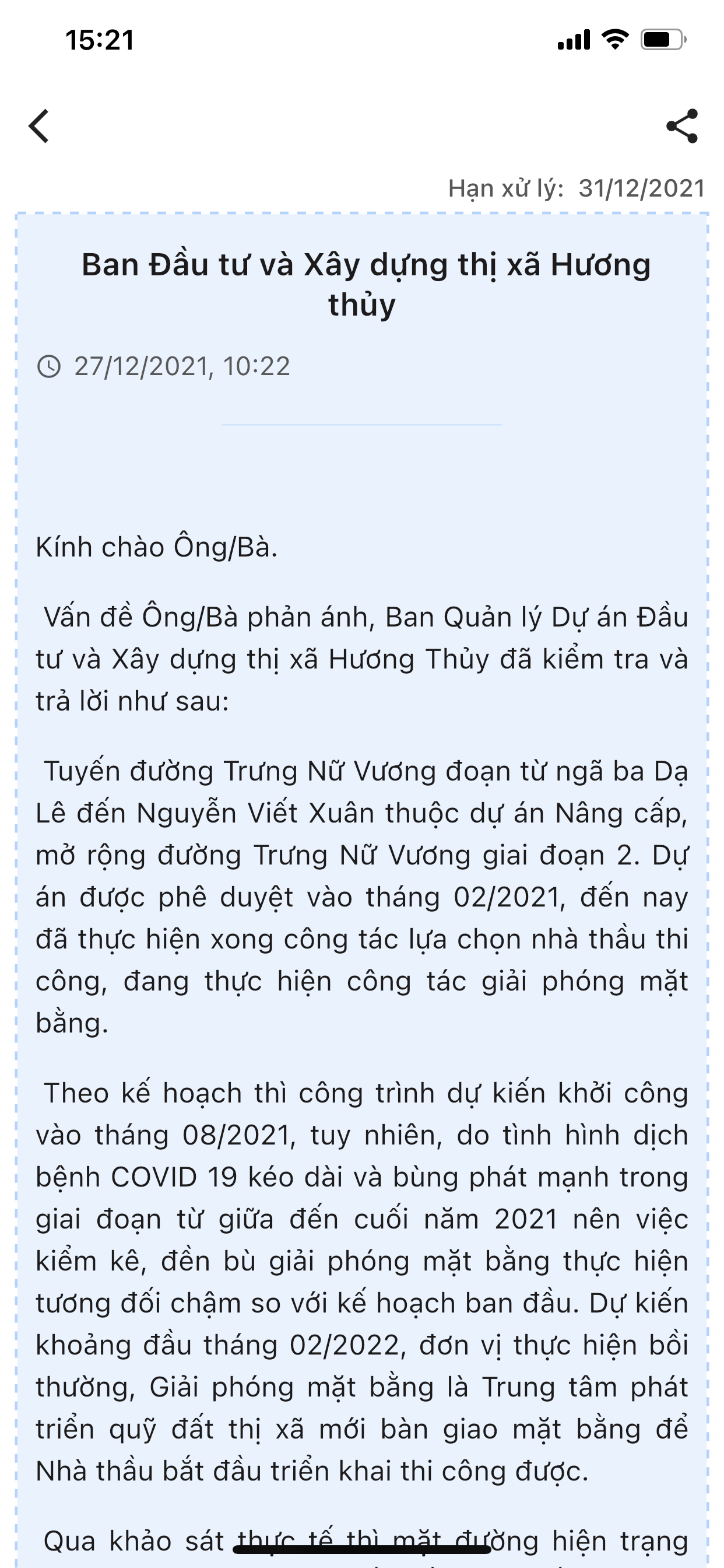

Kính chào Ông/Bà.
Vấn đề Ông/Bà phản ánh, Ban Quản lý dự án Đầu thư và Xây dựng khu vực thị xã Hương Thủy (Ban QLDA) đã kiểm tra và trả lời như sau:
Về dự án nâng cấp, mở rộng đường Trưng Nữ Vương giai đoạn 1: Dự án được UBND thị xã Hương Thủy phê duyệt năm 2018, dự án bắt đầu triển khai thi công vào đầu năm 2020 sau khi Trung tâm phát triển quỹ đất thị xã bàn giao mặt bằng một số vị trí trên tuyến.
Đây là dự án có tính chất vừa tổ chức thi công, vừa tổ chức giải phóng mặt bằng, việc bàn giao mặt bằng diễn ra không đồng bộ, ngắt quãng nên việc triển khai thi công gặp rất nhiều khó khăn, vướng mắc và không hiệu quả. Đến cuối năm 2020, việc giải phóng mặt bằng tại khu vực phường Thủy Dương mới cơ bản hoàn thành.
Đến đầu năm 2021, Trung tâm phát triển quỹ đất mới bắt đầu thực hiện giải phóng mặt bằng tại khu vực qua địa phận phường Thủy Phương. Tính đến đầu tháng 08/2021, trên tuyến vẫn còn vướng đến 17 hộ dân tại khu vực phường Thủy Phương chưa bàn giao mặt bằng, dù thời tiết tại Huế chuẩn bị bước vào mùa mưa và rất khó để triển khai thi công.
Dù việc giải phóng mặt bằng diễn ra ngắt quãng, rất khó triển khai thi công, Chủ đầu tư vẫn chỉ đạo Nhà thầu tiến hành tổ chức thi công đào đắp nền đường, thoát nước ngay sau khi nhận được mặt bằng, không xảy ra tình trạng có mặt bằng sạch nhưng không thi công (trừ trường hợp khách quan do thời tiết mưa nhiều không thể tiến hành đào đắp nền đất được).
Việc thực hiện công tác giải phóng mặt bằng diễn ra chậm trễ ảnh hưởng rất lớn đến tiến độ thi công và gây ra thiệt hại về kinh tế của Nhà thầu, do vật liệu xây dựng trên địa bàn tỉnh TT Huế trượt giá rất lớn trong thời gian này.
Về dự án nâng cấp, mở rộng đường Trưng Nữ Vương giai đoạn 2: Dự án được UBND thị xã phê duyệt năm 2021, theo dự kiến thì khoảng đầu tháng 02/2022, đơn vị thực hiện bồi thường, giải phóng mặt bằng là Trung tâm phát triển quỹ đất thị xã mới bàn giao mặt bằng để Nhà thầu bắt đầu triển khai thi công. Tuy nhiên đến nay Trung tâm vẫn chưa bàn giao mặt bằng do vướng mắc các thủ tục về kế hoạch sử dụng đất và hệ số giá đất năm 2022 chưa được UBND tỉnh phê duyệt, Chủ đầu tư đã yêu cầu Trung tâm PTQĐ đẩy nhanh tiến độ thực hiện sau khi UBND tỉnh phê duyệt các nội dung trên.
Đường Trưng Nữ Vương là tuyến đường huyết mạch để kết nối khu vực, tuyến đường này hằng ngày có lưu lượng xe cộ lưu thông lớn, do đó việc giải phóng mặt bằng thực hiện chậm trễ dẫn đến việc triển khai thi công kéo dài sẽ gây ảnh hưởng rất lớn đến cuộc sống của người dân trong khu vực. Chủ đầu tư dự án rất mong sự chia sẻ, thông cảm của người dân và cam kết sẽ tập trung nguồn lực để đẩy nhanh tiến độ thi công khi nhận được mặt bằng.
Ban QLDA chân thành cảm ơn phản ánh của quý Ông/Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.
Trân trọng.
