Kính gửi: Quý Ông/Bà.
Vấn đề quý Ông/Bà phản ánh, UBND phường Thủy Biều xin thông báo kết quả xử lý như sau:
Tuyến đường kiệt 547 đường Bùi Thị Xuân là tuyến kiệt liên thông với kiệt 18 đường Thân Văn Nhiếp. Năm 2022, tuyến kiệt 18 đường Thân văn Nhiếp đã được nâng cấp trên tinh thần nhà nước và nhân dân cùng thực hiện, đã tạo được sự đồng thuận cao trong nhân nhân. Năm 2023, được sự quan tâm của UBND thành phố Huế đầu tư nâng cấp, mở rộng các tuyến kiệt trên địa bàn thành phố trong đó có tuyến kiệt 547 đường Bùi Thị Xuân, phường Thủy Biều.

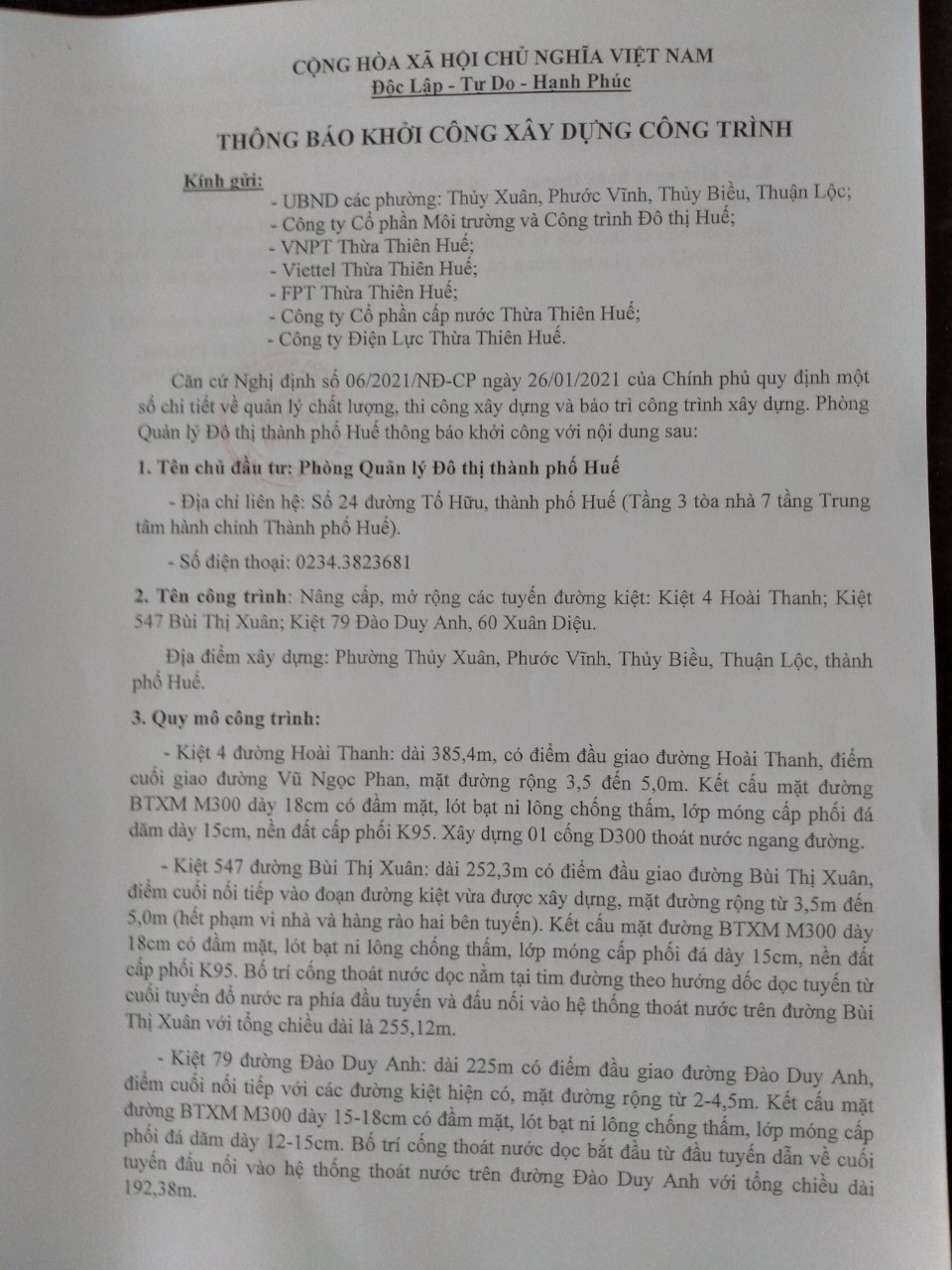

Ngày 07 tháng 4 năm 2023, Phòng Quản lý đô thị thành phố Huế có thông báo về thời gian khởi công ngày 14/4/2023 và thời gian dự kiến hoàn thành công trình ngày 10/8/2023.
Do tuyến kiệt được đầu tư, nâng cấp bố trí cống thoát nước; trong thời gian qua, đơn vị thi công đã xây dựng hệ thống thoát nước ngầm nhưng vẫn đảm bảo việc đi lại của người dân. Hiện nay, đơn vị đã hoàn thành lắp đặt ống thoát nước, đã đắp nền đất cấp phối cũng như đảm bảo cho người dân tham gia lưu thông. UBND phường kính mong người dân trong kiệt tạo điều kiện cho đơn vị thi công để công trình sớm đưa vào phục vụ cho việc sinh hoạt của người dân (đặc biệt là trong mùa mưa bão sắp đến).

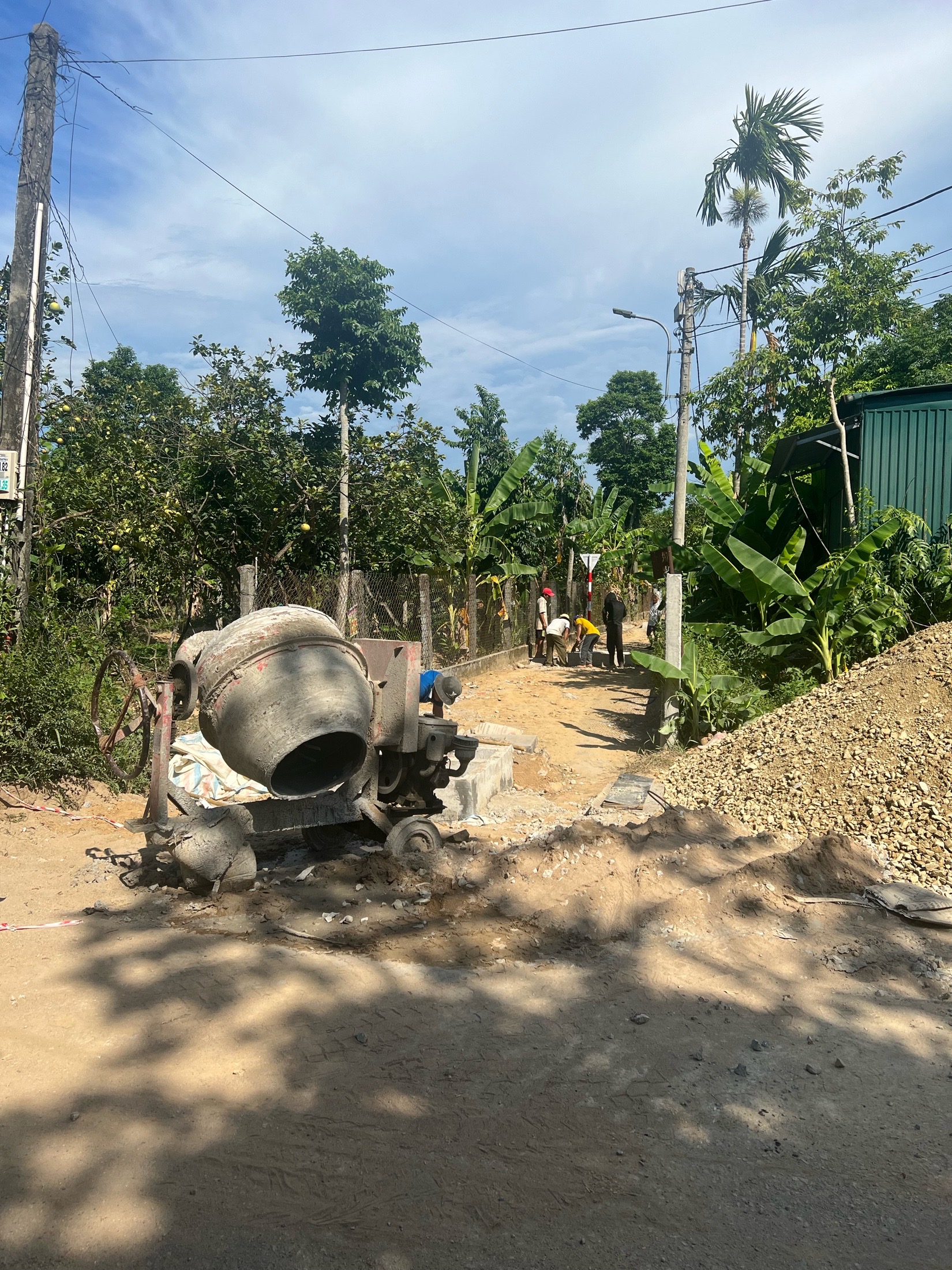

(Đính kèm thông báo khởi công công trình và một số hình ảnh đang thi công)
Chân thành cảm ơn phản ánh của quý Ông/Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.
Trân trọng.
