Kính gửi ban quản lý công trình cấp nước kiệt 111 Trần Thái Tông, phường Thuỷ Xuân, Tp Huế.
Chúng tôi là các hộ dân cư trong kiệt 111 Trần Thái Tông xin phản ánh về vấn đề như sau:

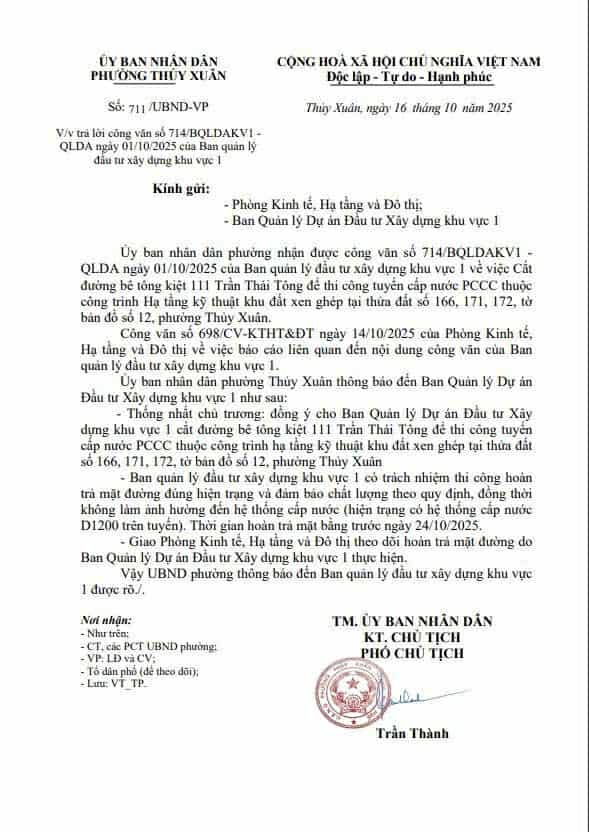

Theo Công Văn số 711/BQLDAKV1 thì kiệt 111 Trần Thái Tông, phường Thuỷ Xuân thi công tuyến cấp nước PCCC sẽ hoàn trả mặt bằng trước 24/10/2025. Xong có lẽ do thi công chậm nên BQL mới thi công rơi vào tầm ngày 11/12 tháng 11 và sau đó thì hoàn thành nhưng lại không trả mặt bằng kiệt như cũ.
Dù chúng tôi có trực tiếp phản ánh vài lần lên phường thông qua tổ trưởng dân phố.
Sau khi công trình rời đi thì đã gây ra nhiều phiền toái, mất thẩm mỹ cho dân cư sống ở đây.
Tôi xin liệt kê ra một số tồn tại bất cập như sau:
- Làm cho đường kiệt nhỏ lại và sạt sâu như clip.
- Đất đá theo mưa cứ trôi xuống dưới thấp (đầu kiệt/ngõ) làm xe máy đi bị trượt, gây tai nạn ngoài ý muốn.
- Bên dưới đường kiệt này có công trình cấp nước của nhà máy nước Huế với ống được chôn ngay bên dưới, nếu kéo dài như trình trạng này rất dễ gây lún, sập mất an toàn cho các đường ống nước bên dưới. Lưu ý ống này được biết có phi D1200 trên tuyến (theo công văn ghi rõ).
- Cột điện như clips có nguy cơ nghiêng.
Vậy, kính mong BQL và phường đôn đốc nhanh công trình trả lại mặt bằng như cũ cho người dân đi lại thuận tiện, và an toàn.
Cũng như theo đúng công văn mà thành phố đã giao.
Trân trọng và xin cảm ơn!
Lượt xem: 165
Ngày gửi: 11:13 05/12/2025
Kết quả xử lý
Ban Quản lý Dự án Đầu tư xây dựng khu vực 1

Kính gửi: Quý Ông/Bà.

Vân đề quý Ông/Bà phản ánh, Ban Quản lý dự án Đầu tư xây dựng khu vực 1 (Ban QLDA) xin thông báo kết quả như sau:

Ban quản lý dự án Đầu tư xây dựng khu vực 1 đang triển khai thi công tuyến ống cấp nước PCCC D110 HDPE của dự án Hạ tầng kỹ thuật khu đất xen ghép tại thửa đất số 166, 171, 172, tờ bản đồ số 12, phường Thủy Xuân. Do thời gian gần đây mưa nhiều nên Ban QLDA chưa thi công hoàn trả mặt bằng đường Kiệt 111 Trần Thái Tông được (Nếu thi công hoàn trả mặt bằng thì sẽ ảnh hưởng đến chất lượng bêtông mặt đường).

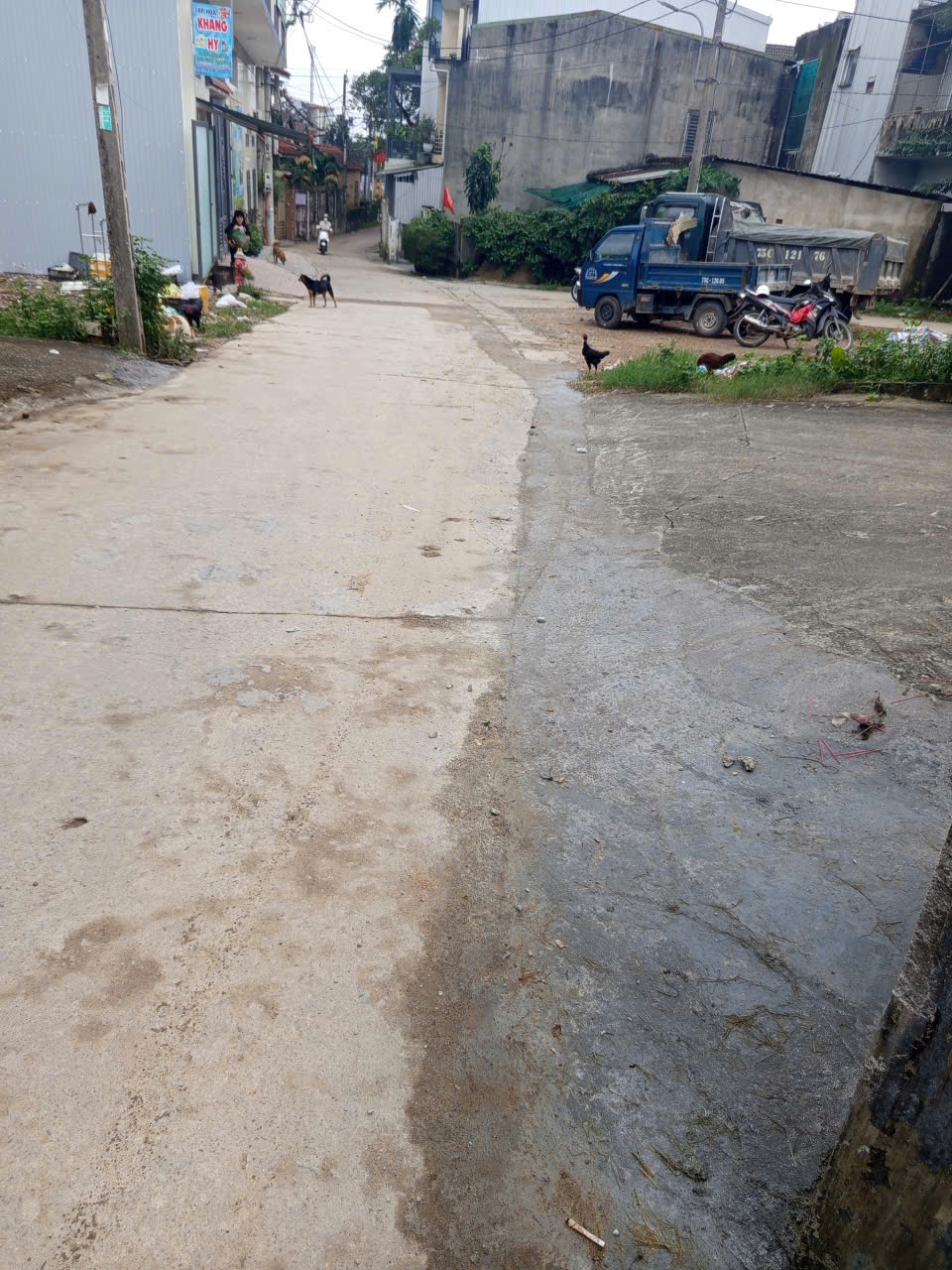

Đến nay, thời tiết thuận lợi nên đã thi công hoàn thành tuyến ống cấp nước PCCC D110 HDPE và đã hoàn thành việc hoàn trả mặt đường bêtông kiệt 111 Trần Thái Tông (Có hình ảnh đính kèm).

Chân thành cảm ơn quý Ông/Bà.

Trân trọng./.

Hạn xử lý: 16/12/2025
Ngày xử lý: 16/12/2025
Bạn đánh giá như thế nào về kết quả xử lý?
Tương tác
Nhặt một cọng rác, bạn đã làm cho Huế sạch hơn!
Hãy cùng chung tay, tương tác, bằng cách tải ứng dụng Hue-S:
Thông báo
Công khai vi phạm
Thời gian qua, trong quá trình thực tiễn triển khai phản ánh hiện trường đã xuất hiện những bất cập từ công tác xử lý. Nhằm nâng cao hiệu quả trong thời gian tới, UBND tỉnh chỉ đạo công khai các vấn đề vi phạm qua đó để tuyên truyền nâng cao nhận thức, ý thức chấp hành giao thông của người dân. Bên cạnh đó, những vi phạm đã được tiếp nhận nhưng do chưa có sự phối...
Phản ánh tiêu biểu
Trục đường Bao Mỹ gần ngã tư Bao Mỹ 5, phát hiện trụ nước chữa cháy bị...
11:39 10/01/2026
Facebook này buôn bán chim trời không rõ nguồn gốc công khai trên những...
08:55 10/01/2026
Hư ống nước cấp tại số nhà 3 kiệt 73 Trần Quý Khoáng, Hương An, TP Huế....
07:12 10/12/2025
Đường ống cấp thoát nước chỗ 78 Phạm Văn Đồng, Vỹ Dạ có nước trào lên nghi...
14:08 09/12/2025
PHẢN ÁNH ĐANG XỬ LÝ
Khu vực đi bộ bến thuyền Tòa Khâm, 1 nơi du lịch mà quá nhiều rác, không...
20:36 07/03/2026
Kính gửi: Trung tâm dịch vụ sự nghiệp công UBND phường Thanh Thủy. 04...
19:50 07/03/2026
Tuyến đường Nguyễn Kim Thành, xã Quảng Điền đã 3 ngày rồi điện đường không...
18:43 07/03/2026
Dân hỏi cơ quan chức năng trả lời
Giải trình ý kiến cử tri
Lấy ý kiến dự thảo văn bản pháp luật
Thống kê truy cập
Tổng truy cập: 67609592
Đang truy cập: 0
Zalo: 0941260505
