Kiến nghị kiểm tra toàn diện Dự án mở đường Hoàng Quốc Việt mới trước mặt UBND phường An Cựu.
Kính gửi các cơ quan chức năng.
Dự án mở đường Hoàng Quốc Việt mới đang thi công trước mặt UBND phường An Cựu có nhiều vấn đề kỳ lạ, kính nhờ các các cơ quan chức năng kiểm tra toàn diện dự án này với các nội dung sau:
1. Mục đích và ý nghĩa của dự án: Dự án sau khi hoàn thiện sẽ có 2 tuyến đường mới theo thiết kế nhưng lại không được kết nối với đường Võ Nguyên Giáp và đường Hoàng Quốc Việt phía An Cựu City. Vì vậy, trụ sở UBND phường An Cựu và nhân dân xung quanh không thể sử dụng được 2 tuyến đường mới này. Vậy, dự án này có mục đích và ý nghĩa là gì?

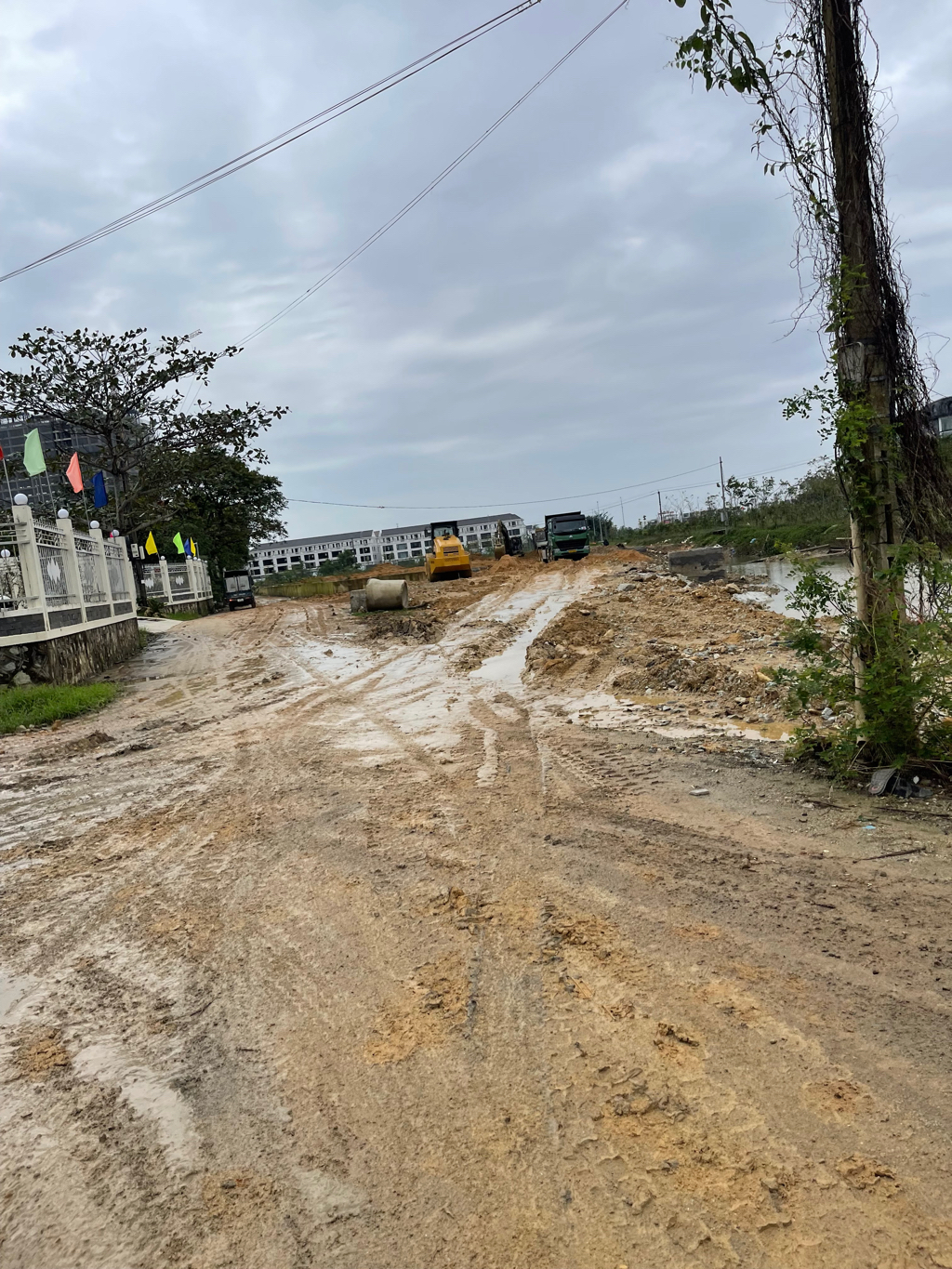

2. Công nhân thi công và xe tải trọng lớn chở đất đá cấp cho dự án hầu như chỉ thi công vào những ngày mưa, ngày nắng ráo thì hầu như rất ít thấy thi công. Vậy, xin cho biết đặc thù của dự án xây dựng đường xá này là gì? hay đây là ý đồ thi công của nhà thầu? Hệ quả của việc thi công vào ngày mưa để lại là: Xe chở đất đá tải trọng lớn làm rơi vãi và làm hư hỏng đường Hoàng Quốc Việt cũ và tuyến kiệt 65A Hoàng Quốc Việt (như hình ảnh đính kèm).
3. Dự án đã đổ đất đá lấp kênh sinh thái hiện hữu gây ngập úng cho khu vực, nước tràn lên mặt đường từ số 43 Hoàng Quốc Việt đến Đài liệt sĩ giáp đường Võ Nguyên Giáp gây ảnh hưởng giao thông (như hình ảnh đính kèm).
4. Dự án triển khai thi công mà nhà thầu không tiến hành khảo sát hiện trạng dẫn đến quá trình thi công lấp luôn cống thoát nước của tuyến kiệt 65A Hoàng Quốc Việt làm cho nước không thoát được và nước tràn lên mặt đường (như hình ảnh đính kèm).
5. Nhà thầu chỉ mới dọn vệ sinh bùn đất đoạn trước mặt UBND phường An Cựu, còn các vị trí khác do dự án gây ra vẫn chưa vệ sinh, nắng thì phát sinh bụi, mưa thì bùn lầy lội. Công tác vệ sinh rất kém, chỉ mang tính đối phó.
6. Dự án hầu như chỉ thi công vào những ngày trời mưa và nhân lực thi công khoảng 3-5 người trên công trường như vậy có đủ đáp ứng khối lượng và tiến độ công việc cam kết với Chủ đầu tư?
7. Dự án đến hiện tại đã trễ tiến độ nhưng không biết bị vướng mắc gì mà cả tuần nay nhà thầu không triển khai thi công, công trường ngổn ngang, đường xá hư hỏng, ngập úng, v.v…
Đề nghị nhà thầu:
1. Khẩn trương cho khơi thông kênh sinh thái thoát nước trước mặt UBND phường An Cựu, hiện nước đã ngập tuyến kiệt 65A Hoàng Quốc Việt và đường Hoàng Quốc Việt cũ đang gây ảnh hưởng giao thông.
2. Cho đặt cống thoát nước cho tuyến kiệt 65A Hoàng Quốc Việt.
3. Dọn dẹp bùn đất và sửa chữa lại các đoạn đường bị hư hỏng gồm đường Hoàng Quốc Việt cũ và tuyến kiệt 65A Hoàng Quốc Việt.
4. Đẩy nhanh tiến độ thi công.
Kính mong các cơ quan chức năng quan tâm xem xét kiểm tra hiện trạng dự án để khắc phục sớm các tồn đọng của dự án.
Xin chân thành cảm ơn.
1/6
1
2
3
4
5
6
Lượt xem: 141
Ngày gửi: 00:12 29/12/2025
Kết quả xử lý
Phường An Cựu

Kính gửi: Quý Ông/Bà.

Vấn đề quý Ông/Bà phản ánh, UBND phường An Cựu xin thông báo kết quả như sau:

Qua xác minh, vị trí phản ánh nằm trong dự án chỉnh trang hạ tầng kỹ thuật Khu đất CTR6 do Ban QLDA Đầu tư xây dựng khu vực 1 thành phố Huế làm chủ đầu tư. Qua đó Phòng Kinh tế, hạ tầng và Đô thị phường đã ban hành Công văn số 22/KTHTĐT-CV ngày 07/1/2026 đến Ban QLDA Đầu tư xây dựng khu vực 1 thành phố Huế để đề nghị xác minh, có phương hướng xử lý và có văn bản trả lời phản ánh.

Chân thành cảm ơn quý Ông/Bà.

Trân trọng./.

File đính kèm:
Hạn xử lý: 09/01/2026
Ngày xử lý: 08/01/2026
Kết quả xử lý
Ban Quản lý Dự án Đầu tư xây dựng khu vực 1

Kính gửi: Quý Ông/Bà.

Vấn đề quý Ông/Bà phản ánh, Ban Quản lý dự án Đầu tư xây dựng khu vực 1 xin thông báo kết quả như sau:

1. Mục đích của dự án: phục vụ bố trí tái định cư, được quy hoạch phân khu cho đất chỉnh trang, văn hoá tín ngưỡng theo Quyết định 553/QĐ-UBND ngày 28/02/2025 về việc Phê duyệt điều chỉnh (cục bộ) Quy hoạch phân khu Khu A - Đô thị mới An Vân Dương đối với khu đất ký hiệu CTR6, TIN1. Đường N4 của dự án nằm trong tuyến đường N4 của dự án đường Hoàng Quốc Việt nối dài sau này.

2. Việc thi công đến công tác đất thì chỉ khi khô ráo mới thực hiện được, đơn vị thi công tranh thủ thời tiết ổn định mới thực hiện chở đất. Do mùa này thời tiết có phần khó khăn cho công tác thi công và ảnh hưởng đến các tuyến đường hiện.

3. Do khu vực này chưa có hệ thống thoát nước hoàn chỉnh nên trời mưa làm nước dễ tràn lên đường. Ban QLDA cũng đã đấu nối ống dẫn nước từ hồ vào hố ga để giảm thiểu lượng nước từ hồ tràn lên đường.

4. Về việc này, Ban QLDA đã phối hợp với nhà thầu thi công xây dựng đào mương dẫn nước tạm và sẽ có biện pháp đấu nối cống để xả ra hồ nước sau khi thi công tuyến đường.

5. Do đặc thù của công tác thi công nên cũng không tránh được phần bụi và đất ở đường, Ban QLDA cũng đã phối hợp với nhà thầu dọn dẹp để đảm bảo ít bụi nhất để đảm bảo vệ sinh môi trường.

6. Do thời tiết không thuận lợi làm gián đoạn quá trình thi công, Ban QLDA sẽ phối hợp với đơn vị thi công để xử lý và rà soát tiến độ.

7. Ảnh hưởng có việc phân chia chính quyền hai cấp và thời tiết nên quá trình thi công có chậm trễ so với tiến độ đề ra, Ban cũng đã có biện pháp đốc thúc tiến độ nhà thầu để thực hiện. Đồng thời, sẽ khắc phục một số tồn đọng của dự án đề nghị nêu trên.

Ban QLDA trả lời để quý Ông/Bà được rõ, rất mong sự phối hợp của chính quyền và nhân dân địa phương.

Chân thành cảm ơn quý Ông/Bà.

Trân trọng./.

Hạn xử lý: 19/01/2026
Ngày xử lý: 09/01/2026
Bạn đánh giá như thế nào về kết quả xử lý?
Tương tác
Nhặt một cọng rác, bạn đã làm cho Huế sạch hơn!
Hãy cùng chung tay, tương tác, bằng cách tải ứng dụng Hue-S:
Thông báo
Công khai vi phạm
Thời gian qua, trong quá trình thực tiễn triển khai phản ánh hiện trường đã xuất hiện những bất cập từ công tác xử lý. Nhằm nâng cao hiệu quả trong thời gian tới, UBND tỉnh chỉ đạo công khai các vấn đề vi phạm qua đó để tuyên truyền nâng cao nhận thức, ý thức chấp hành giao thông của người dân. Bên cạnh đó, những vi phạm đã được tiếp nhận nhưng do chưa có sự phối...
Phản ánh tiêu biểu
Trục đường Bao Mỹ gần ngã tư Bao Mỹ 5, phát hiện trụ nước chữa cháy bị...
11:39 10/01/2026
Facebook này buôn bán chim trời không rõ nguồn gốc công khai trên những...
08:55 10/01/2026
Hư ống nước cấp tại số nhà 3 kiệt 73 Trần Quý Khoáng, Hương An, TP Huế....
07:12 10/12/2025
Đường ống cấp thoát nước chỗ 78 Phạm Văn Đồng, Vỹ Dạ có nước trào lên nghi...
14:08 09/12/2025
PHẢN ÁNH ĐANG XỬ LÝ
Cột đèn ở đường Tỉnh lộ 10 (trước mặt quán cafe TBox- gần cổng làng An...
18:48 05/03/2026
Đèn đường tại đoạn Trường Tiểu học Thuỷ Vân song song với đường Lê Đức...
18:47 05/03/2026
Đèn đường không đỏ tại 14 Vương Thừa Vũ, phường Thanh Thuỷ, TP Huế. Kính...
18:24 05/03/2026
Dân hỏi cơ quan chức năng trả lời
Giải trình ý kiến cử tri
Lấy ý kiến dự thảo văn bản pháp luật
Thống kê truy cập
Tổng truy cập: 67609592
Đang truy cập: 0
Zalo: 0941260505
