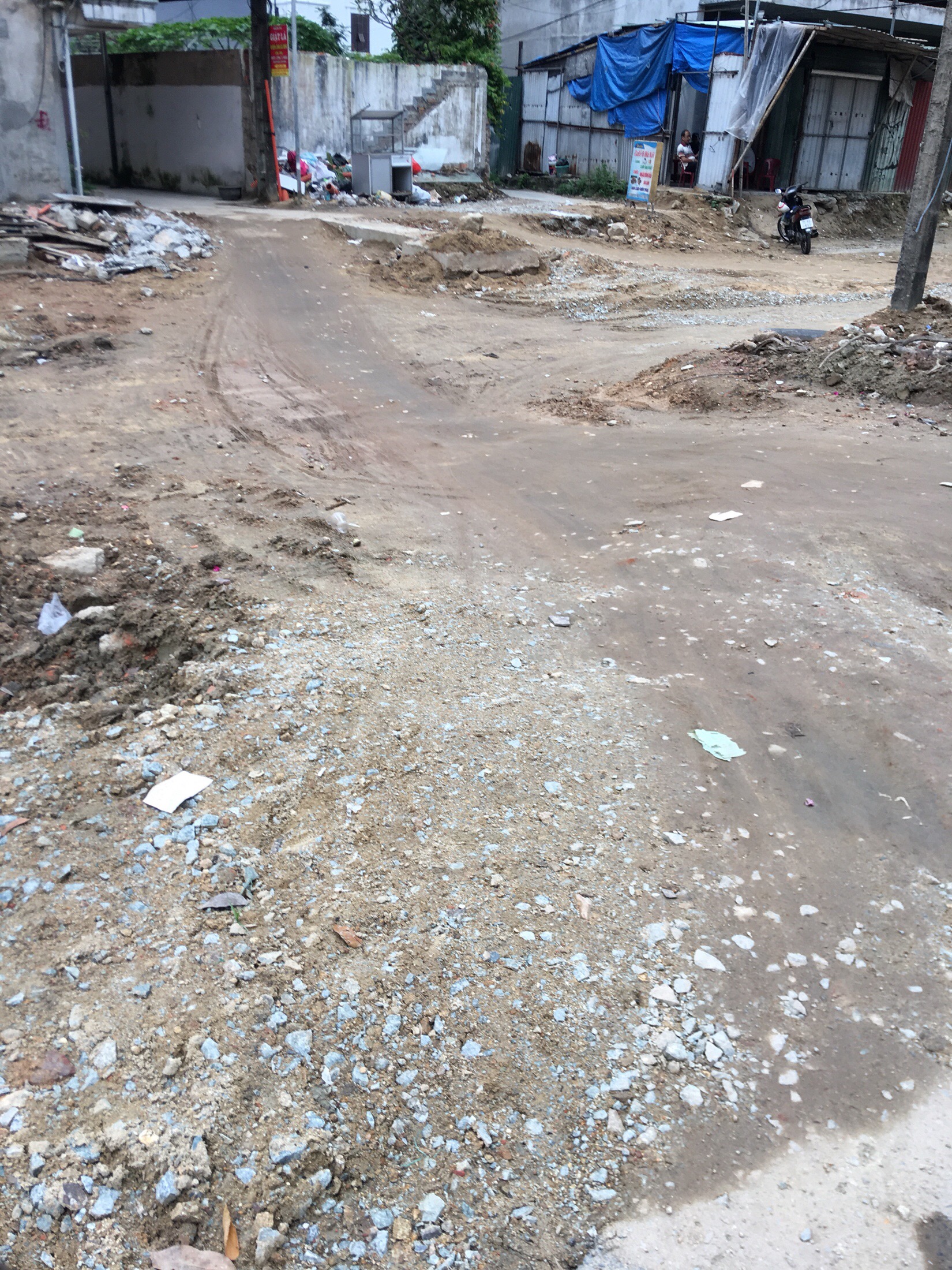

Dự án mở rộng đường Hà Nội, thành phố Huế đã được triển khai hơn một năm nay nhưng tiến độ rất chậm, có lúc hầu như cả tuần không thấy hoạt động. Đáng chú ý đoạn đường đang triển khai nằm ngay đường vào khu dân cư (kiệt 7 và 8 đường Hà Nội) có khoảng hơn 30 hộ dân, dự án kéo dài nhà thầu lại không làm đường ra vào cho dân nên người dân ra vào sinh hoạt gặp rất nhiều khó khăn nhất là khi trời mưa đã có nhiều người lớn và cháu nhỏ trượt ngã ... Chúng tôi kiến nghị các cấp thẩm quyền cần sớm triển khai dự án, nếu không làm một con đường vào kiệt 7, 8 để người dân đi lại được thuận tiện, an toàn. Chúng tôi xin chân thành cảm ơn.
1/6
1
2
3
4
5
6
Lượt xem: 410
Ngày gửi: 10:16 19/05/2022
Kết quả xử lý
Ban Quản lý Dự án Đầu tư xây dựng khu vực 1

Kính chào Ông/Bà.

Vấn đề Ông/Bà phản ánh, Ban Quản lý dự án Đầu tư xây dựng khu vực thành phố xin trả lời như sau:

Thời gian qua do vướng mặt bằng giải phóng chậm, đến ngày 23/5/2022 mới giải phóng xong các trụ điện lực vì vậy công tác thi công nhiều lúc bị gián đoạn.

Hiện nay, đơn vị thi công đã tập trung thiết bị, máy móc để thi công hoàn thiện đoạn đường từ tòa nhà VNPT đến kiệt 22, do công tác thi công móng đường từng lớp một (6 lớp) nên thời gian kéo dài, để giải quyết lưu thông qua lại của người dân trong kiệt 7, 8 được thuận lợi và an toàn, Ban QLDA đã yêu cầu nhà thầu đắp đường đi tạm bằng cấp phối đá dăm.

Ban QLDA Đầu tư và xây dựng khu vực thành phố Huế chân thành cảm ơn phản ánh của quý Ông/Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.

Trân trọng.

Hạn xử lý: 00:00 30/05/2022
Ngày xử lý: 08:27 27/05/2022
Bạn đánh giá như thế nào về kết quả xử lý?
Tương tác
CDTC (1) - 09:16 27/05/2022
hiện nay chúng tôi không thấy nhà thầu “ đã làm một con đường riêng rải đá vào khu dân cư kiệt 6 và 8” như Ban đầu tư và xây dựng thành phố Huế trả lời . Dân cư ở đây vẫn phải đi chung vào đoạn đường đang thi công nên ra vào rất khó khăn , chúng tôi đã có phản ảnh tiếp theo vào 6g sáng 27/6/2022 , kính đề nghị Ban đầu tư và xây dựng thành phố Huế nên xuống ngay hiện trường được phản ánh để xử lý .
CDTC (1) - 18:13 27/05/2022
Cho đến 18g ngày hôm nay( 27/6 ) dân cư tại kiệt 6 và 7 đường Hà Nội , tp Huế vẫn chưa thấy nhà thầu làm một con đường đi riêng rải đá dăm như Ban đầu tư và xây dựng thành phố Huế đã chỉ đạo nhà thầu . Công trình mở rộng đường Hà Nội còn kéo dài thời gian nên chúng đề nghị quý ban yêu cầu nhà thầu phải sớm làm một con đường riêng cho dân cư đi lại không để chúng tôi phải đi chung đường với công trình đang thi công , rất nguy hiểm .
CDTC (1) - 18:22 27/05/2022
Dân cư của kiệt 6 và 8 đường Hà Nội phản ánh chứ không phải kiệt 7 ( xin lỗi )
CDTC (2) - 07:10 28/05/2022
dự án mở rộng và chỉnh trang đường Hà Nội làm quá chậm.
Nhặt một cọng rác, bạn đã làm cho Huế sạch hơn!
Hãy cùng chung tay, tương tác, bằng cách tải ứng dụng Hue-S:
Thông báo
Công khai vi phạm
Thời gian qua, trong quá trình thực tiễn triển khai phản ánh hiện trường đã xuất hiện những bất cập từ công tác xử lý. Nhằm nâng cao hiệu quả trong thời gian tới, UBND tỉnh chỉ đạo công khai các vấn đề vi phạm qua đó để tuyên truyền nâng cao nhận thức, ý thức chấp hành giao thông của người dân. Bên cạnh đó, những vi phạm đã được tiếp nhận nhưng do chưa có sự phối...
Phản ánh tiêu biểu
Phản ánh vật liệu nổ: Tại số 18 đường Đinh Nhật Dân, Phường Hương Vân,...
10:22 30/08/2024
Tại địa chỉ số nhà 25/31/246 Hùng Vương, phường An Cựu cơ sở kinh doanh...
22:19 24/08/2024
Cá nhân sau đây có hành vi mua bán chim cảnh số lượng lớn, đã hoạt động...
22:39 27/10/2023
Kính gửi cơ quan chức năng kiểm tra sách thuộc Sở GĐ- ĐT Huế xuất bản sách...
11:20 11/10/2023
PHẢN ÁNH ĐANG XỬ LÝ
Đoạn đường Đặng Huy Trứ trước số nhà 16 xuống cấp, nhiều ổ gà, trời mưa...
19:02 26/07/2025
Đoạn đường quốc lộ 1A đi qua Phường Hương Trà, TP Huế, ngay tại phụ tùng...
18:37 26/07/2025
Kính gửi: Cơ quan chức năng. Tại địa chỉ 37 Phạm Văn Đồng vẫn chưa thi...
15:02 26/07/2025
