Vấn đề Ông/Bà phản ánh, UBND phường An Đông kiểm tra và trả lời như sau:

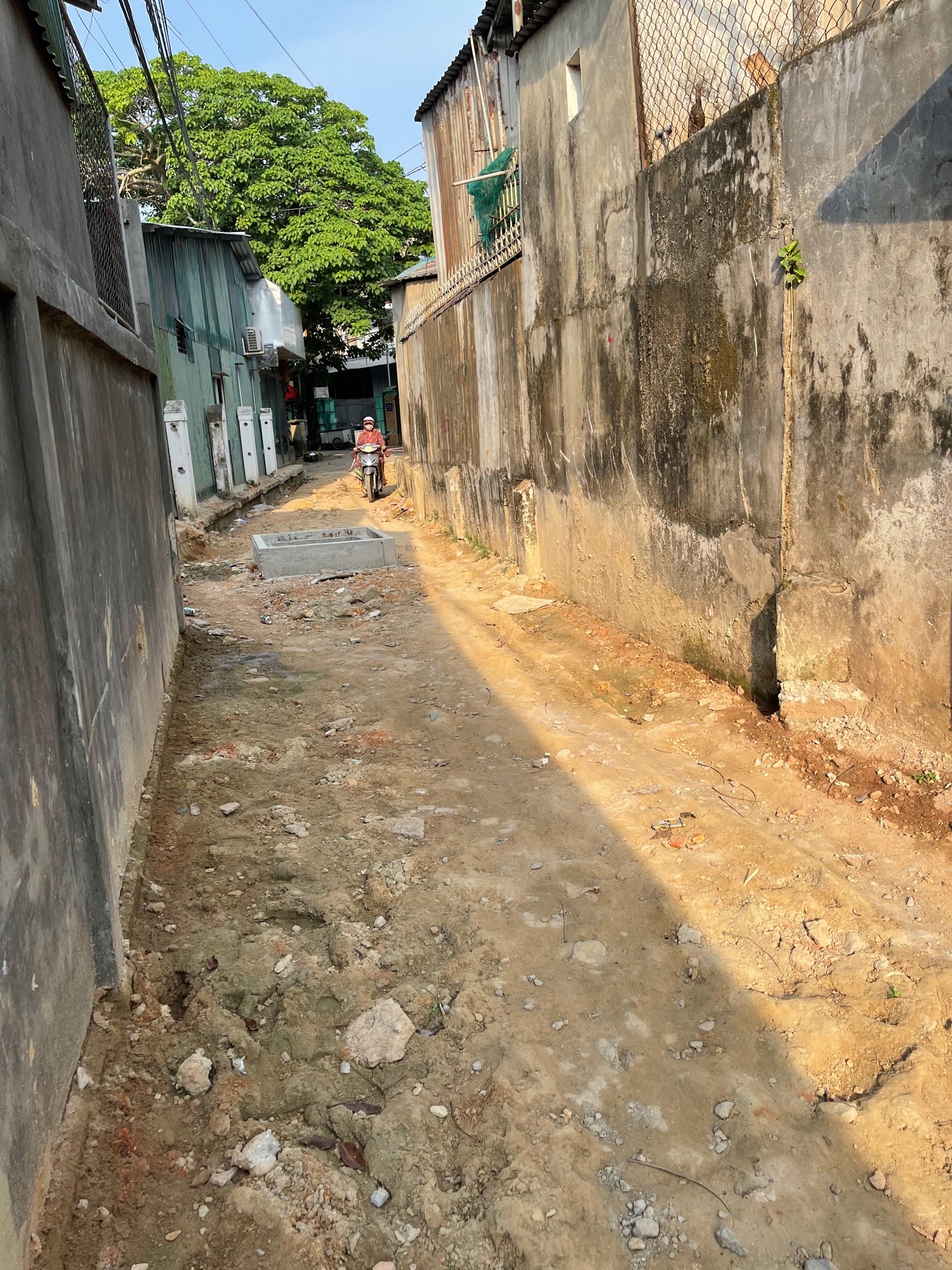

Tuyến đường kiệt 24 đường Trần Thanh Mại đã được UBND thành phố Huế cho phép chủ trương đầu tư xây dựng nâng cấp mặt đường và xây dựng hệ thống thoát nước theo Công văn số 5051/UBND-XD ngày 07/10/2020. Sau khi cân đối ngân sách địa phương và hoàn thiện các bước thủ tục đầu tư xây dựng theo quy định, UBND phường An Đông đã tiến hành bàn giao mặt bằng cho đơn vị thi công và bắt đầu khởi công thi công công trình vào ngày 05/4/2021. Đơn vị thi công cam kết theo hợp đồng sẽ hoàn thành thi công xây dựng công trình trong thời gian 60 ngày kể từ ngày bàn giao mặt bằng. Đến nay, công trình đã hoàn thiện hệ thống thoát nước ngầm, đang tiến hành đắp cấp phối đá dăm và lu lèn tạo nền đường. Dự kiến đến ngày 15/5/2021 sẽ tiến hành đỗ Bê tông hoàn trả mặt đường theo quy định, đảm bảo thuận lợi cho đời sống sinh hoạt của các hộ dân quanh khu vực.
