Kính gửi: Quý Ông/Bà.
Vấn đề quý Ông/Bà phản ánh, Ban Quản lý dự án Đầu tư xây dựng khu vực 1 (Ban QLDA) xin thông báo kết quả như sau:

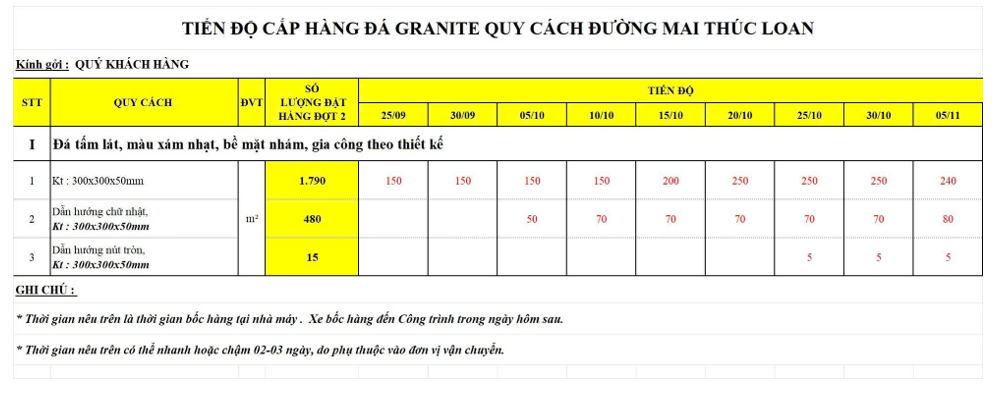

Theo hồ sơ thiết kế, công trình Chỉnh trang vỉa hè đường Mai Thúc Loan (Đoạn từ đường Xuân 68 đến đường Đoàn Thị Điểm) thuộc công trình hạ tầng kỹ thuật và thi công trên tuyến. Nhà thầu đã thực hiện công tác đổ bê tông vỉa hè từ đường Ngô Đức Kế về đến Xuân 68 đảm bảo để người dân tham gia giao thông. Hiện tại, Nhà thầu đã thi công lắp vỉa khu vực bãi tránh xe đoạn từ Xuân 68 đến Ngô Đức Kế, chuẩn bị đổ bê tông nền bãi đỗ xe và hoàn thành công tác chỉnh trang vỉa hè khu vực này. Nhà thầu đã có kế hoạch tập kết bó vỉa và gạch lát về để thực hiện các hạng mục chỉnh trang. (Đính kèm hình ảnh kế hoạch thực hiện)
Theo tiến độ công trình được khởi công 15/5/2025. Ngày hoàn thành theo hợp đồng là 11/11/2025. Đánh giá tiến độ thực hiện: Đảm bảo tiến độ hợp đồng.
