Sau khi nhận được phản ánh, UBND huyện Phong Điền đã chỉ đạo Phòng Kinh tế và Hạ tầng huyện kiểm tra, xử lý trường hợp nêu trên.
Nội dung xử lý như sau:

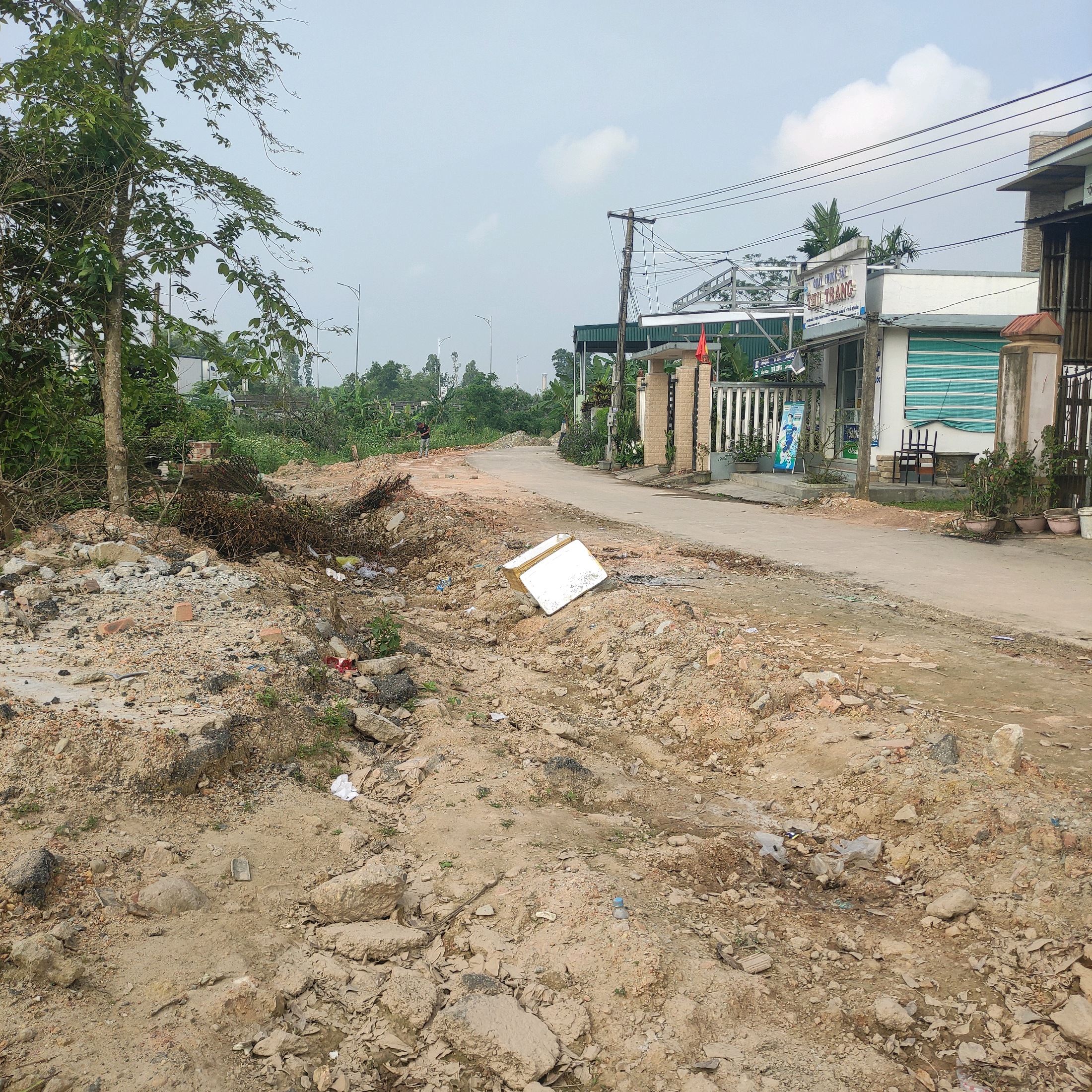

Tuyến đường này do xã Phong An làm chủ đầu tư. Đến nay đã thi công xong lớp đất cấp phối đồi. Do trong thời gian vừa qua thời tiết không thuận lợi mưa nhiều nên việc thi công lớp đất cấp phối bị gián đoạn, đồng thời trong thời gian vừa qua vật liệu san lấp thiếu hụt nên cũng ảnh hưởng đến tiến độ của dự án. Nhìn chung tiến độ dự án chậm so với kế hoạch đã được phê duyệt. Hiện nay, UBND xã Phong An đang đôn đốc nhà thầu đẩy nhanh tiến độ thi công. Dự kiến hoàn thành công trình trước ngày 30/04/2022.
