Kính gửi: quý Ông/Bà.
Vấn đề quý Ông/Bà phản ánh, Ban Quản lý dự án Đầu tư xây dựng khu vực 1 (Ban QLDA) xin thông báo kết quả như sau:

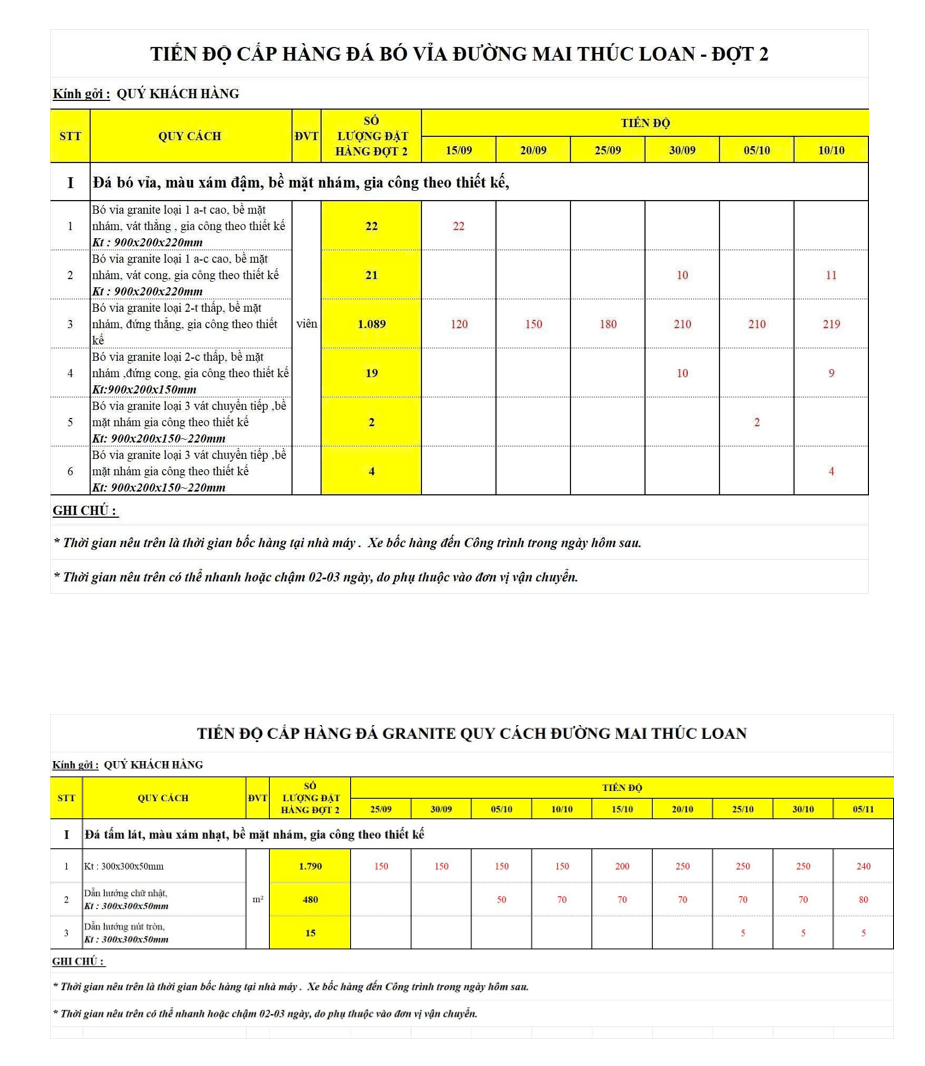

Theo hồ sơ thiết kế công trình Chỉnh trang vỉa hè đường Mai Thúc Loan (Đoạn từ đường Xuân 68 đến đường Đoàn Thị Điểm) thuộc công trình hạ tầng kỹ thuật và thi công trên tuyến. Đơn vị thi công đã thực hiện công tác đổ bê tông vỉa hè từ đường Ngô Đức Kế về đến Xuân 68 đảm bảo để người dân tham gia giao thông. Tại địa chỉ số nhà 50 Mai Thúc Loan đơn vị thi công đã thi công xong hạng mục bê tông nền chưa thi công lát gạch. Hiện tại đơn vị thi công đã có kế hoạch tập kết bó vỉa và gạch lát về để thực hiện hoàn trả. Sau khi tiếp nhận thông tin sáng 04/9/2025 đơn vị thi công đã báo cáo kế hoạch tập kết gạch lát, bó vỉa về để triển khai đoạn từ Ngô Đức Kế đến Xuân 68. (Đính kèm hình ảnh kế hoạch thực hiện)
Theo tiến độ công trình được khởi công 15/5/2025. Ngày hoàn thành theo hợp đồng là 11/11/2025. Đánh giá tiến độ thực hiện đến nay: Đảm bảo tiến độ hợp đồng.
Chân thành cảm ơn quý Ông/Bà.
Trân trọng.
