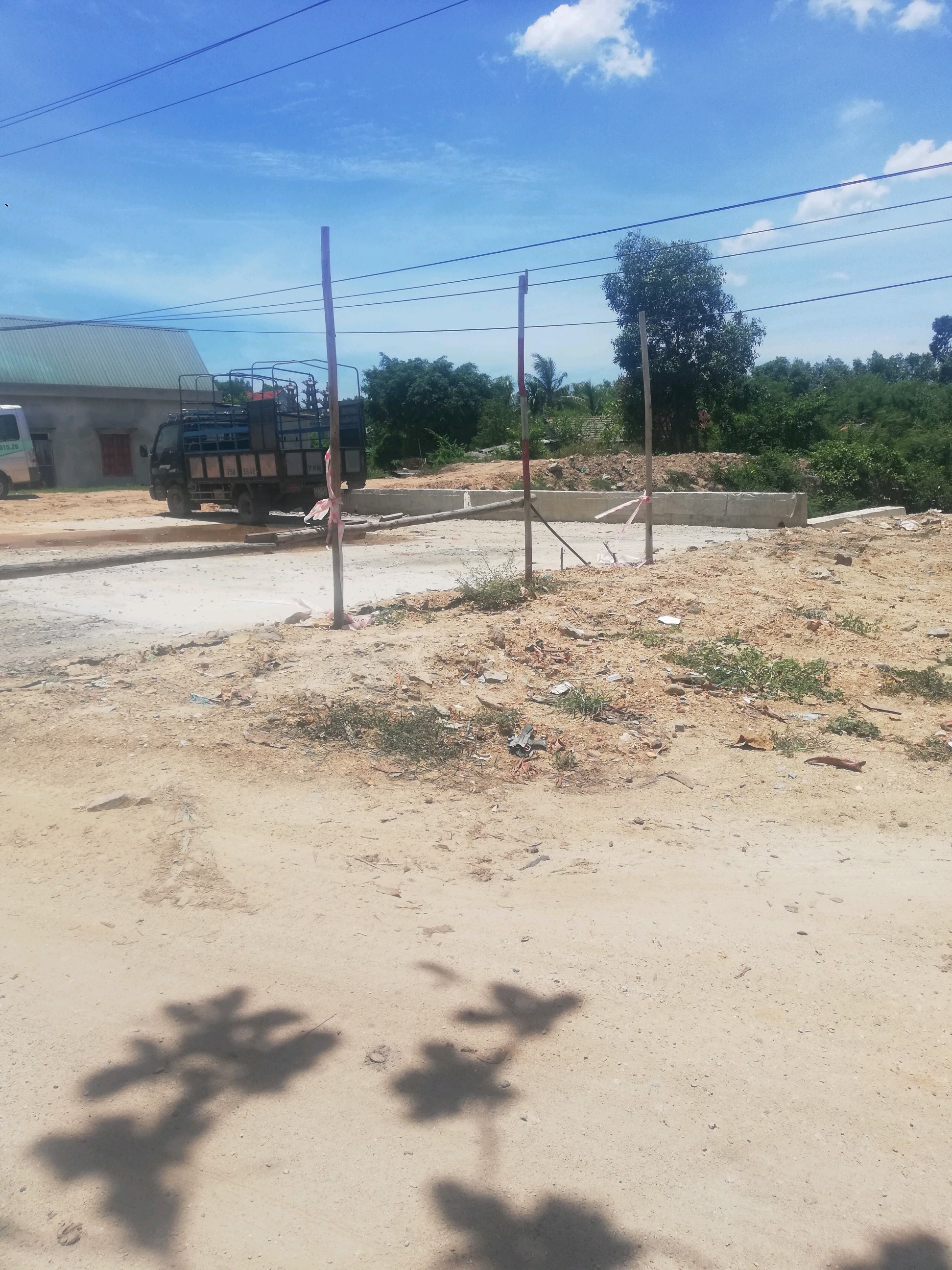

Tuyến đường Tôn Thất Sơn phường Thủy Phương, Hương Thủy đã có dự án đang làm, đo đạc giải tỏa đã xong. Đây là 1 trong 2 con đường quan trọng nhất của phường vì lưu lượng xe cộ đi qua. Không hiểu sao sau một thời gian giải tỏa được mấy hộ dân, lúc trước mỗi ngày có 1 đến 2 chiếc xe lu và xe múc làm việc. Đến nay hơn mấy tháng thì ngừng làm hoàn toàn. Nhìn cảnh đường xá như thế này người dân củng chỉ lắc đầu ngao ngán. Chuẩn bị qua mùa mưa lũ, khu vực này thường bị ngập lụt rất nặng ảnh hưởng rất lớn đến an toàn của người dân nơi đây. Kính mong những người có trách nhiệm trả lời về vấn đề này.
1/2
1
2
Lượt xem: 1532
Ngày gửi: 15:05 22/07/2019
Kết quả xử lý
UBND thị xã Hương Thủy (*)

Kính chào Ông/Bà.

Vấn đề Ông/Bà phản ánh, UBND Thị xã Hương Thuỷ kiểm tra và trả lời như sau:

Dự án Đường Tôn Thất Sơn đã được UBND Thị xã phê duyệt dự án năm 2017 với chiều dài tuyến 1km, mặt cắt ngang 2,0+10,5+2,0=14,5m.

Tính đến thời điểm hiện nay, đơn vị giải phóng mặt bằng là Trung tâm phát triển quỹ đất thị xã Hương Thủy mới chỉ bàn giao mặt bằng đoạn từ Cầu Mụ Xuy đến Đường Sắt Bắc Nam với chiều dài 150m. Đơn vị thi công đã thi công hoàn thành cầu Mụ Xuy và đang tiếp tục triển khai thi công hệ thống thoát nước và đắp đất nền đường tại khu vực này. Dự kiến hệ thống thoát nước khu vực này sẽ thi công hoàn thành vào tháng 08 năm 2019, kịp trước mùa mưa bão để đảm bảo thoát nước cho khu vực.

Việc giải phóng mặt bằng đoạn từ Cầu Mụ Xuy đến cuối tuyến vẫn đang triển khai thực hiện và dự kiến tháng 10/2019 sẽ bàn giao để triển khai thi công. Chủ đầu tư dự án xin cam kết sau khi giải phóng mặt bằng xong sẽ đẩy nhanh tiến độ thi công để không ảnh hưởng đến cuộc sống của người dân trong khu vực.

UBND Thị xã chân thành cảm ơn phản ánh của quý Ông/Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.

Trân trọng.

Hạn xử lý: 00:00 30/07/2019
Ngày xử lý: 10:29 15/08/2019
Bạn đánh giá như thế nào về kết quả xử lý?
Tương tác
CDTC (1) - 21:39 21/08/2019
Cảm ơn sự phản hồi tích cực từ UBND thị xã Hương Thủy. Mong cho công trình này giải phóng mặt bằng và thi công như quý đơn vị đã thông báo. Nhân dân chúng tôi sẽ chờ đợi kết quả tích cực trong thời gian tới.
Nhặt một cọng rác, bạn đã làm cho Huế sạch hơn!
Hãy cùng chung tay, tương tác, bằng cách tải ứng dụng Hue-S:
Thông báo
Công khai vi phạm
Thời gian qua, trong quá trình thực tiễn triển khai phản ánh hiện trường đã xuất hiện những bất cập từ công tác xử lý. Nhằm nâng cao hiệu quả trong thời gian tới, UBND tỉnh chỉ đạo công khai các vấn đề vi phạm qua đó để tuyên truyền nâng cao nhận thức, ý thức chấp hành giao thông của người dân. Bên cạnh đó, những vi phạm đã được tiếp nhận nhưng do chưa có sự phối...
Phản ánh tiêu biểu
Phản ánh vật liệu nổ: Tại số 18 đường Đinh Nhật Dân, Phường Hương Vân,...
10:22 30/08/2024
Tại địa chỉ số nhà 25/31/246 Hùng Vương, phường An Cựu cơ sở kinh doanh...
22:19 24/08/2024
Cá nhân sau đây có hành vi mua bán chim cảnh số lượng lớn, đã hoạt động...
22:39 27/10/2023
Kính gửi cơ quan chức năng kiểm tra sách thuộc Sở GĐ- ĐT Huế xuất bản sách...
11:20 11/10/2023
PHẢN ÁNH ĐANG XỬ LÝ
Bày vật dụng ra vỉa hè làm ùn tắc đường đi bộ tại địa chỉ: 28 Trần Cao...
10:17 21/07/2025
9h5 ngày 21/7/2025 đơn vị thi công cầu Lim không có biện phát xử lý bụi...
09:13 21/07/2025
Tại ngã 3 giao nhau đường Dạ Lê - Nguyễn văn Chư, phường Thanh Thủy (Bên...
08:57 21/07/2025
