Tuyến đường quy hoạch tại Khu quy hoạch Bàu Vá giai đoạn 2, phường Thủy Xuân chậm thi công rải thảm nhựa gây bụi bặm cho người dân xung quanh. Trước đây người dân đã phản ánh vào tháng 5 và Ban Quản lý dự án đầu tư xây dựng phát triển đô thị đã trả lời là tháng 6/2023 sẽ hoàn thành. Qua tìm hiểu thì dự án đã được UBND tỉnh điều chỉnh tiến độ thời gian hoàn thành cuối tháng 6/2023. Tuy nhiên, đến cuối tháng 7 dự án vẫn chưa triển khai thảm nhựa và người dân tiếp tục phản ánh lần 2 và được Ban Quản lý dự án đầu tư xây dựng phát triển đô thị trả lời là sẽ hoàn thành trước 20/8/2023. Tuy nhiên, hiện nay đã 21/8/2023 cũng chưa thi công. Dự án chỉ với 1 hạng mục là rải thảm nhựa nhưng lại không thi công và kéo dài gây bụi ô nhiễm cho người dân và việc người dân phản ánh thì Ban Quản lý dự án đầu tư xây dựng phát triển đô thị chỉ trả lời cho xong câu hỏi nhưng lại không tiến hành thi công. Đề nghị Ban Quản lý dự án đầu tư xây dựng phát triển đô thị trả lời cho chúng tôi như sau:
1. Việc chậm thi công 2 tháng so với tiến độ phê duyệt của UBND tỉnh đã được báo cáo UBND tỉnh được biết và xin gia hạn hay chưa?
2. Nếu đã báo cáo hay chưa báo cáo thì thời gian hoàn thành là vào lúc nào và Ban có chịu trách nhiệm trong việc chậm trễ thi công và vướng mắc gì lại không triển khai thi công?
1/2

Lượt xem: 210
Ngày gửi: 11:45 21/08/2023
Hạn xử lý: 30/08/2023
Kết quả xử lý
Ban Quản lý dự án Đầu tư xây dựng và Phát triển đô thị thành phố Huế
Kính gửi: Quý Ông/Bà
Vấn đề quý Ông/Bà phản ánh, Ban Quản lý dự án Đầu tư xây dựng và Phát triển đô thị tỉnh Thừa Thiên Huế xin thông báo kết quả xử lý như sau:

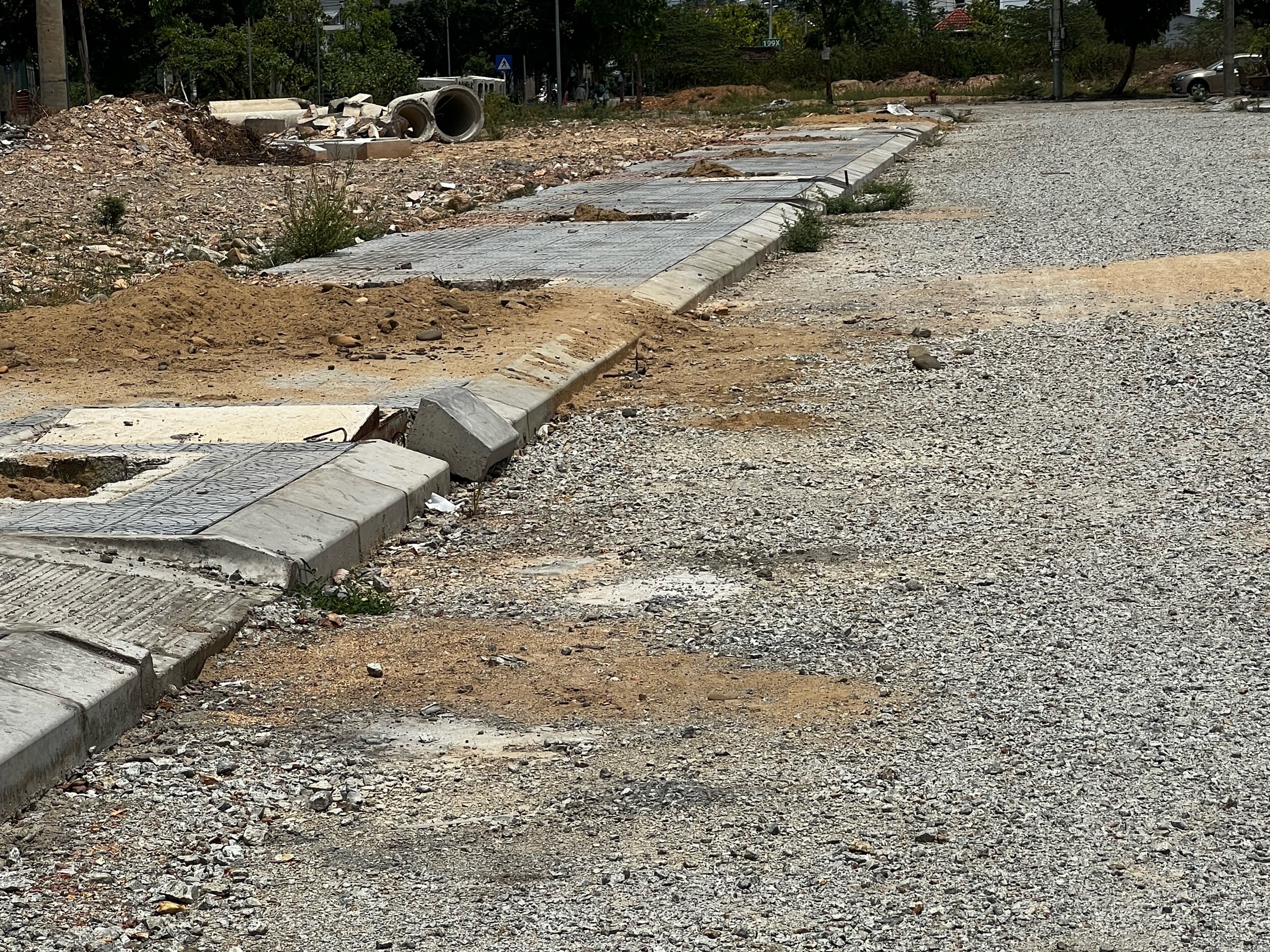

Hiện nay, tuyến đường số 02 thuộc dự án Bàu Vá giai đoạn 2 đã thi công hoàn thành các hạng mục, chỉ còn công việc hoàn thiện cấp phối đá dăm và thảm nhựa mặt đường. Tuy nhiên do một số nguyên nhân khách quan nên chưa thể thi công hoàn thành; Đến nay, đơn vị thi công đang triển khai hoàn thiện cấp phối đá dăm để thảm nhựa (Có hình ảnh kèm theo); dự kiến hoàn thành công tác thảm nhựa trước ngày 30/9/2023.
Ban QLDA cập nhật hình ảnh đã xử lý.
Chân thành cảm ơn phản ánh của quý Ông/Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.
Trân trọng.
