Người dân Ngọc Anh khẩn thiết được biết rõ ngày hoặc tháng hoàn thiện đường Phạm Văn Đồng, đặc biệt các lối rẽ vào các xóm với tình trạng bề bộn đường dây ống, đất đai gồ ghề đã kéo dài mấy tháng nay. Đi lại rất khó khăn, kinh tế ngày càng đi xuống mà với tình trạng kéo dài thế này đã ảnh hưởng lớn đến các hộ kinh doanh khu vực này. Ít nhất người dân cũng cần được thông báo cụ thể ngày hoặc tháng nào có thể được trả lại hiện trạng “tạm ổn” như ban đầu.
1/3
1
2
3
Lượt xem: 673
Ngày gửi: 15:54 27/08/2024
Hạn xử lý: 09/09/2024
Kết quả xử lý

Kính gửi: Quý Ông/Bà.

Vấn đề quý Ông/Bà phản ánh, Ban Quản lý Dự án Cải thiện Môi trường nước thành phố Huế (Ban QLDA) xin thông báo kết quả như sau:

Dự án Cải thiện môi trường nước thành phố Huế (Dự án) được thực hiện bởi nguồn vốn đầu tư là vốn ODA Nhật Bản, thông qua Hiệp định số VNXV-7 ngày 31/3/2008 giữa Ngân hàng hợp tác quốc tế Nhật Bản và Chính phủ nước Cộng hòa Xã hội Chủ nghĩa Việt Nam và vốn đối ứng của Chính phủ cấp phát và vốn ngân sách địa phương.

Việc thực hiện các hạng mục phần vốn dư của Dự án trong đó có gói thầu Thoát nước, lề đường Phạm Văn Đồng đang gặp một số khó khăn như thiếu vốn ODA do tỷ giá đồng ngoại tệ JPY giảm mạnh và kéo dài đã ảnh hưởng tiến độ hoàn thành của Dự án. Hiện nay, Dự án đang trình Thủ tướng Chính phủ phê duyệt các thủ tục điều chỉnh chủ trương đầu tư, điều chỉnh dự án nhằm bổ sung nguồn vốn từ ngân sách địa phương để tiếp tục thực hiện hoàn thành Dự án. Thời gian dự kiến hoàn thành gói thầu Thoát nước, lề đường Phạm Văn Đồng trước ngày 30/12/2025.

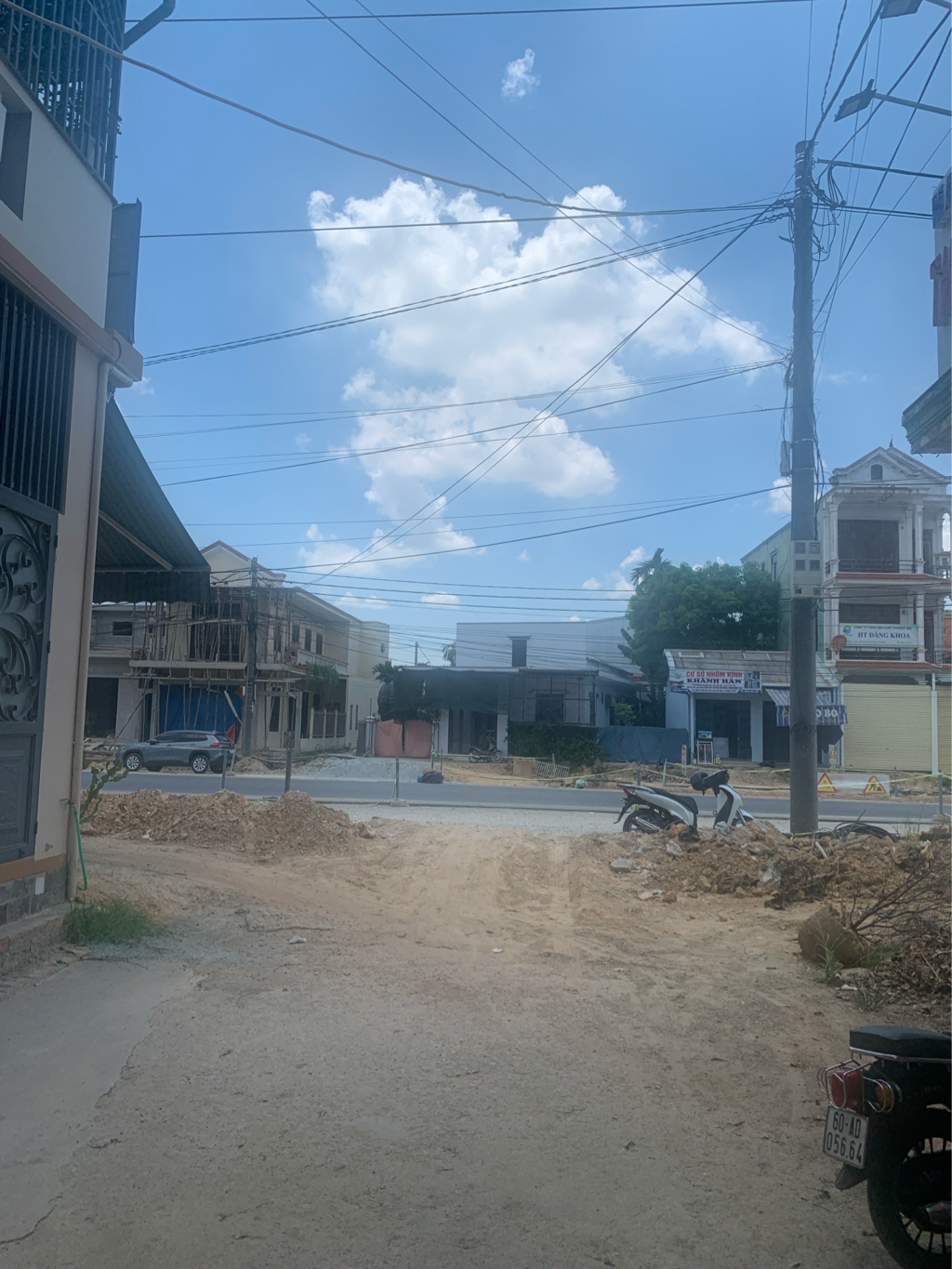

Đối với các vị trí đang thi công dang dở, ảnh hưởng việc đi lại của người dân, Ban QLDA đã chỉ đạo Nhà thầu hoàn trả đảm bảo để người dân lưu thông. Tại vị trí quý Ông/Bà phản ánh Nhà thầu đã xử lý đảm bảo an toàn để người dân lưu thông. Đính kèm hình ảnh.

Vậy Ban QLDA trả lời để quý Ông/Bà được rõ.

Chân thành cảm ơn quý Ông/Bà.

Trân trọng.

Ngày xử lý: 10:52 10/09/2024
Kết quả xử lý đã được đánh giá?
Tương tác
STTĐính kèm hình ảnh, video
1

Rất cám ơn việc xử lý và cập nhật tình trạng theo đúng thời hạn. Tuy nhiên, việc cải thiện vẫn chưa thoả mãn vì nhầm địa điểm, lối rẽ vào xóm nơi phản ánh vẫn như cũ, xem hình đính kèm
File đính kèm:
CDTC (1) - 12:42 10/09/2024
Việc đi lại với số lượng dân các xóm vào- ra ngõ này khá đông và đủ các loại phương tiện. Người dân rất thông cảm và thấu hiểu những khó khăn - vướng mắc do thủ tục hành chính / tài chính của dự án, tuy nhiên chúng tôi thiết nghĩ việc san bằng tạm thời những ngõ vào ra thế này là việc không quá phức tạp. Đồng thời, góp phần giúp cho người dân thuận lợi đi lại, nhất là hạn chế tai nạn cho con em đi học bằng xe đạp - xe đạp điện… lối đi gồ ghề kiểu này rất dễ té ngã và khá nguy hiểm. Rất mong các bên liên quan chịu khó xử lý nhanh giúp bà con, người dân không dám tự tiện san lấp vì sợ ảnh hưởng lớp đá cấp phối chờ rải nhựa. Vô cùng biết ơn 🙏
CDTC (1) - 12:51 10/09/2024
Nhặt một cọng rác, bạn đã làm cho Huế sạch hơn!
Hãy cùng chung tay, tương tác, bằng cách tải ứng dụng Hue-S:
Thử thách dọn rác
GÓP Ý, PHẢN ÁNH ĐANG XỬ LÝ
Nhà ông chủ hộ Đ đốt rác liên tục cả tuần vào lúc chiều tối, khói bay mù...
20:26 31/03/2026
Điểm phân loại rác của UBND phường Vỹ Dạ tại công viên đường Hoàng Lanh...
11:16 31/03/2026
Tôi là hộ dân sống trong Hẻm 15, Kiệt 82 Quảng Tế. Nơi đây có IRIS HILL...
22:20 30/03/2026
Rác quá bừa bộn tại khu chợ và khu trường học, gây ô nhiễm môi trường tại...
08:52 29/03/2026
Phản ánh hộ chăn nuôi trâu gây ô nhiễm ở tổ dân phố Chầm, phường Kim Long,...
18:19 28/03/2026
Nhà 23 Ông Ích Khiêm xây dựng nhưng xả vật liệu bẩn ra đường và vỉa hè,...
11:07 28/03/2026
Khẩn thiết các cơ quan chức năng thay thùng rác bị thủng chảy nước lênh...
09:16 28/03/2026
Tại số nhà 25/3 Nguyễn Phúc Lan, Kim Long nuôi gia súc trong khu dân cư,...
08:16 28/03/2026
Lò bánh mì Thúy Sang ở chợ Điền Lộc, TDP Giáp Nam, phường Phong Phú hát...
18:05 27/03/2026
Rác thải xây dựng xong từ nhà số 6 Phùng Chí Kiên (Bánh ép Gia Di) liên...
10:17 26/03/2026
Zalo: 0941260505
