Tuyến đường Hoàng Hữu Thường đi qua địa phận phường Thủy Châu, thị xã Hương Thủy ( Bắt đầu từ nút giao với đường Tân Trào đến nút giao đường Vân Dương ) được thi công vào cuối năm 2019.
Với thiết kế mặt đường nhựa và cống dẫn nước hai bên.

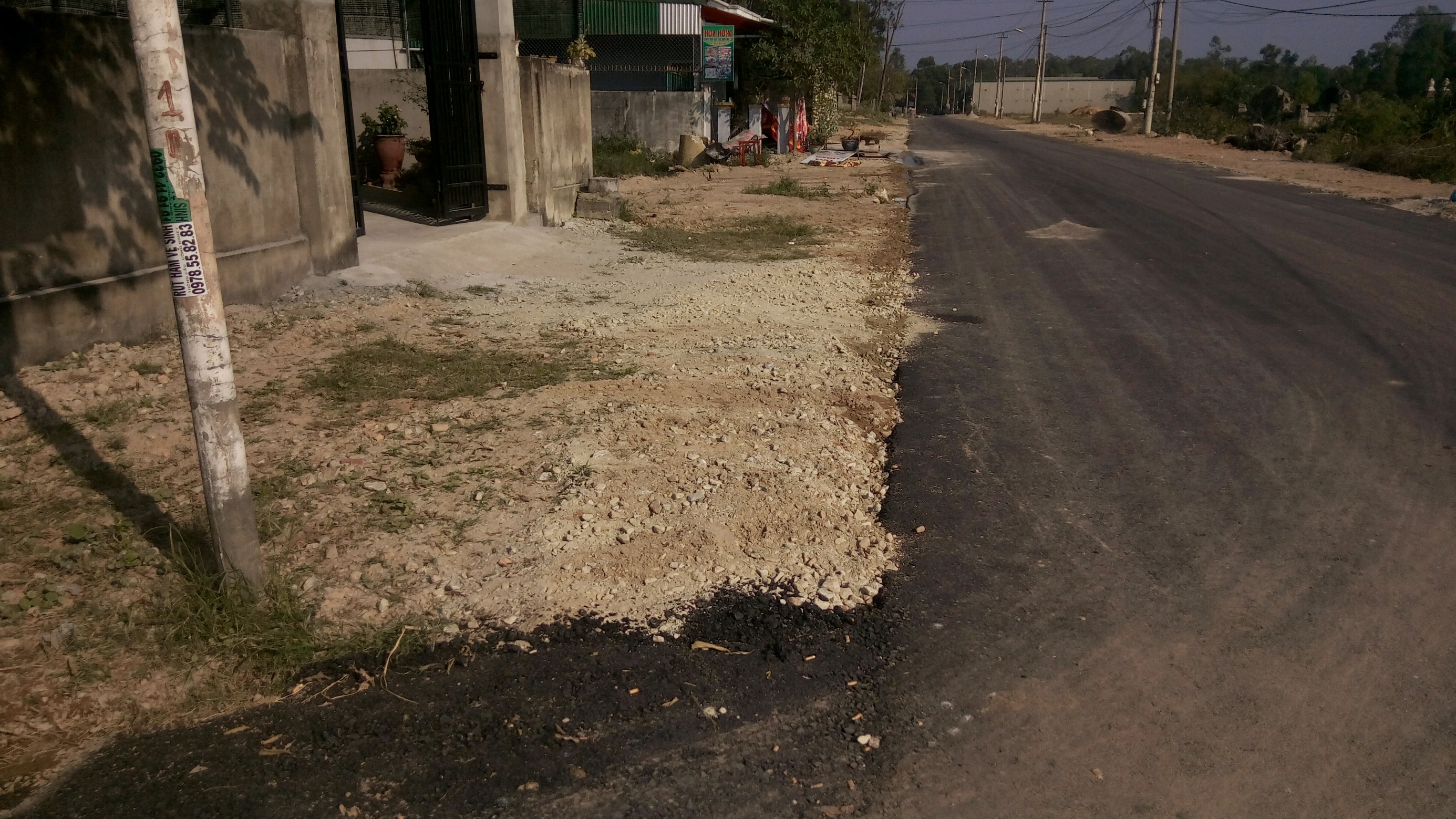

Tuy nhiên do chồng lấn với dự án đường Quang Trung nên phía thiết kế và nhà thầu thi công không thực hiện hạng mục cống nước từ số nhà 27 đến 31 Hoàng Hữu Thường. Hiện tại mặt đường đã cao hơn so với nhà một số hộ dân dẫn đến tình trạng ứ đọng trong những ngày mưa.
Theo bên thi công khẳng định là sẽ làm mương thoát bằng cách đào rãnh. Tuy nhiên hiện tại không thực hiện mà tiến hành san phẳng làm lề.
Đề nghị quý cơ quan và các bên có liên quan nghiên cứu phương án khắc phục vấn đề này !
Trước khi nhận được sự giải quyết, xin chân thành cám ơn !
1/3
1
2
3
Lượt xem: 326
Ngày gửi: 15:13 16/01/2020
Hạn xử lý: 04/02/2020
Kết quả xử lý
Ban Quản lý Dự án Đầu tư xây dựng khu vực 3

Kính chào Ông/Bà.

Vấn đề Ông/Bà phản ánh, Ban Đầu tư và Xây dựng thị xã Hương Thủy kiểm tra và trả lời như sau:



Công trình hệ thống thoát nước Đường Hoàng Hữu Thường được UBND thị xã phê duyệt báo cáo Kinh tế Kỹ thuật tại Quyết định số 3414/QĐ-UBND ngày 30/10/2018, Chủ đầu tư là UBND phường Thủy Châu. Quy mô công trình: Xây dựng mương thoát nước rộng 0,6m dài 263m đoạn từ Đường Tân Trào đến nút giao với đường Trịnh Cương, Đoạn từ nút giao với đường Trịnh Cương đến cuối tuyến xây dựng hệ thống thoát nước dọc bằng cống bê tông li tâm D600 kết hợp hố ga đậy đan.



Theo hồ sơ thiết kế được phê duyệt thì cao độ thiết kế đường Hoàng Hữu Thường phù hợp với cao độ chung của khu vực, đảm bảo đấu nối phù hợp với hệ thống hạ tầng khu vực lân cận như đấu nối với đường Tân Trào, đường Vân Dương và khu hạ tầng Quang Trung - Phù Nam.



Hiện nay, công trình hệ thống thoát nước do UBND phường Thủy Châu làm Chủ đầu tư đã thi công hoàn thành khoảng 90% khối lượng hợp đồng, theo hồ sơ thiết kế thì đoạn từ số nhà 27 đến 31 đường Hoàng Hữu Thường mà người dân đang phản ánh nằm trong phạm vi nút giao với đường Quang Trung nối đường Tố Hữu nối dài nên không đầu tư hệ thống thoát nước kiên cố lâu dài. Hơn nữa, đoạn này là lưng của đường cong đường Hoàng Hữu Thường, nền mặt đường được thiết kế bố trí siêu cao 1 mái dốc, nên phương án thoát nước mưa là nước chảy từ lưng đường cong sang bụng đường cong và thu vào 2 hố thu tại bụng đường cong nên đảm bảo thoát nước mặt đường rất tốt.



Theo hiện trạng thực tế được ghi nhận thì cao độ sân của các hộ dân tại khu vực này cao hơn cao độ nền mặt đường khoảng 3-5cm nên đảm bảo sẽ không có tình trạng đọng nước vào mùa mưa. Riêng hộ số nhà 31 có cao độ sân nền thấp hơn cao độ chung của khu vực và thấp hơn ngay cả tuyến đường Trịnh Cương mà cổng gia đình kết nối. Vì thế, khi mưa đến không thể tránh khỏi ngập úng cục bộ của hộ gia đình. Tuy nhiên, để đảm bảo ổn định cuộc sống của các hộ dân vùng lân cận dự án, Ban Quản lý dự án đã bàn bạc, đề xuất với UBND phường Thủy Châu giải pháp hỗ trợ tiêu thoát nước mặt vào mùa mưa cho đường Trịnh Cương nói chung và hộ nhà số 31 nói riêng khi đường Quang Trung chưa được triển khai thi công bằng hệ thống mương tạm từ nút giao đường Trịnh Cương đến số nhà 27. UBND phường Thủy Châu đã thống nhất và sẽ tổ chức triển khai thi công trong quý I/2020.

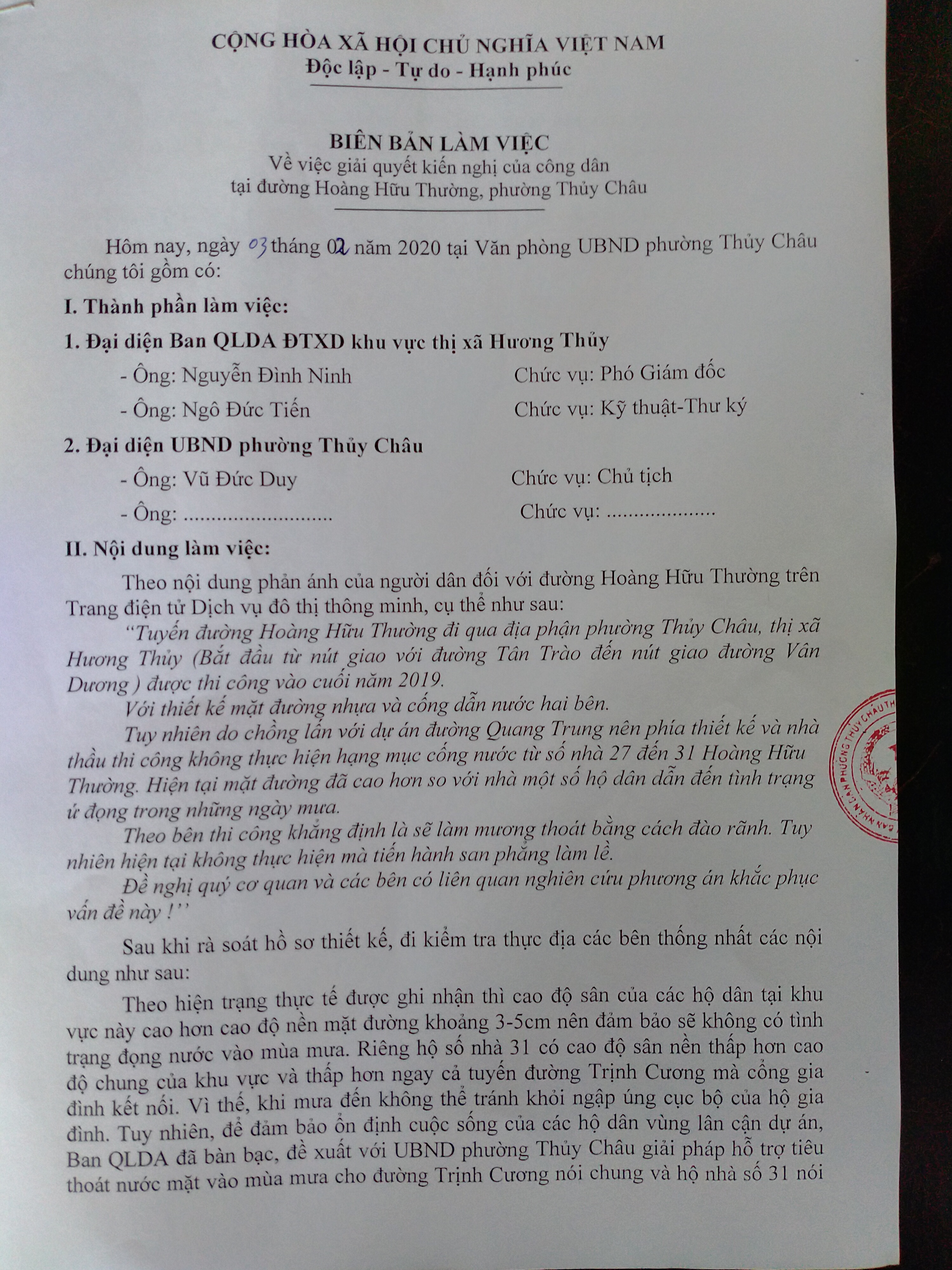

Ban Đầu tư và Xây dựng thị xã Hương Thủy cập nhật biên bản làm việc: (Đính kèm biên bản làm việc)



Ban Đầu tư và Xây dựng thị xã chân thành cảm ơn phản ánh của quý Ông/Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.

Trân trọng.

1/2
1
2
Ngày xử lý: 09:43 03/02/2020
Kết quả xử lý đã được đánh giá?
Tương tác
STTĐính kèm hình ảnh, video
1
Đề nghị Ban Đầu tư và xây dựng Thị xã cung cấp văn bản để xác thực có làm việc với UBND phường Thủy Châu, cũng như để người dân có cơ sở để làm việc sau này. Xin cám ơn.
CDTC (1) - 15:37 03/02/2020
Đã có biên bản làm việc phường Thủy châu
Ban Đầu tư và Xây dựng thị xã Hương thủy - 16:13 04/02/2020
Nếu đã có biên bản làm việc để nghị Ban đầu tư đính kèm cho người dân. Trân trọng cảm ơn !
CDTC (1) - 16:15 04/02/2020
Do không có đường dẫn để tải ảnh văn bản lên trang. Nếu ông bà quan tâm xin liên hệ UBND phường Thủy Châu hoặc Ban QLDA để sao lục văn bản!
Ban Đầu tư và Xây dựng thị xã Hương thủy - 08:43 05/02/2020
Nhặt một cọng rác, bạn đã làm cho Huế sạch hơn!
Hãy cùng chung tay, tương tác, bằng cách tải ứng dụng Hue-S:
Thử thách dọn rác
GÓP Ý, PHẢN ÁNH ĐANG XỬ LÝ
Gửi UBND phường Thuỷ Xuân, chúng tôi đã phản ánh nhiều lần về âm lượng...
05:58 11/06/2026
Mương nước khu vực số 05 Lê Bá Thận, phường Thủy Xuân gây ô nhiễm, bốc...
08:39 09/06/2026
Chợ Phú Bài bị tắc ống thoát nước đã 3 ngày nay. Đã báo cáo xử lí nhưng...
20:14 08/06/2026
Nước thải tràn ra hết 1/2 mặt đường Tỉnh lộ 2 đã nhiều năm nay nhưng không...
04:33 08/06/2026
Vào lúc 17h05p ngày 07/6/2025 tại quán ăn Phượng (Bún thịt nướng) tại 85...
20:15 07/06/2026
Kiến nghị đô thị thu gom rác hằng ngày, giải quyết tình trạng rác thải...
08:05 07/06/2026
Khu vực đường Đồng Khởi đường Bùi Huy Tín rất nhiều hộ dân nhưng chỉ có...
20:52 06/06/2026
Kính gửi: UBND phường Hương An và Trung tâm Dịch vụ sự nghiệp công phường...
17:13 06/06/2026
Đề nghị cơ quan chức năng tổ chức thu gom rác hàng ngày tại vị trí giao...
14:46 06/06/2026
Kiến nghị Công ty Môi trường đô thị Thành phố Huế bố trí thêm thùng rác...
09:12 05/06/2026
Zalo: 0941260505
