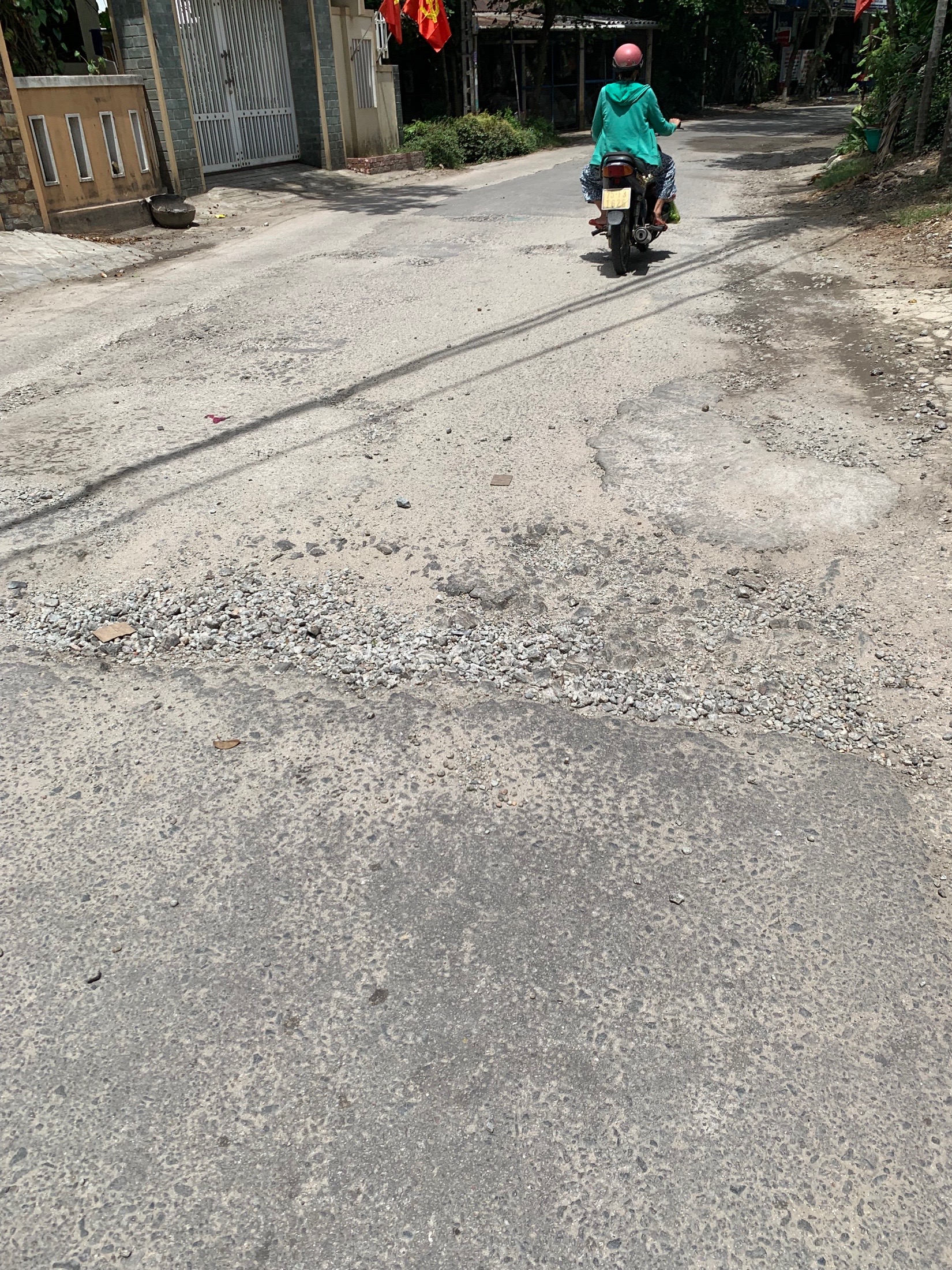

Đường Bùi Thị Xuân đoạn từ cầu Long Thọ đến cuối đường xuống cấp trầm trọng từ lâu, không thấy sữa chữa, nhân dân tự vá rồi mà chỉ được ít bữa. Mong cơ quan chức năng kiểm tra và xử lý.
1/10
1
2
3
4
5
6
7
8
9
10
Lượt xem: 679
Ngày gửi: 15:06 14/06/2021
Hạn xử lý: 23/06/2021
Kết quả xử lý
Sở Kế hoạch và Đầu tư (*)

Kính chào Ông/Bà.

Vấn đề Ông/Bà phản ánh, Sở Kế hoạch và Đầu tư tỉnh Thừa Thiên Huế kiểm tra và trả lời như sau:

Đường Bùi Thị Xuân và đường Huyền Trân Công Chúa thuộc Gói thầu số 27 (HU-CW06) dự án Chương trình phát triển các đô thị loại II (các đô thị xanh) - tiểu dự án Thừa Thiên Huế. Gói thầu đã tiến hành lựa chọn Nhà thầu xây lắp và đã khởi công ngày 21/9/2020.

Hiện nay, đơn vị thi công đang khẩn trương thi công đoạn tuyến đường Huyền Trân Công Chúa qua địa phận xã Thủy Bằng, thị xã Hương Thủy (đã được giải phóng mặt bằng).

Đối với đoạn tuyến đường Huyền Trân Công Chúa (đoạn qua địa phận thành phố Huế) và đường Bùi Thị Xuân, hiện nay các Trung tâm phát triển quỹ đất tỉnh và thành phố Huế đang khẩn trương triển khai công tác giải phóng mặt bằng. Do chưa giải phóng mặt bằng nên các nhà thầu xây lắp chưa thể thực hiện được việc xây dựng nâng cấp cải tạo 02 tuyến đường.

Để đẩy nhanh tiến độ giải phóng mặt bằng và thực hiện dự án, Ban Quản lý dự án Đầu tư SCDP II Thừa Thiên Huế kính đề nghị UBND các phường: Thủy Biều, Phường Đúc và Thủy Xuân phối hợp với các Trung tâm phát triển quỹ đất vận động nhân dân hai bên tuyến đường hỗ trợ, tạo điều kiện thuận lợi để sớm hoàn thành công tác giải phóng mặt bằng.

Ban Quản lý dự án cam kết sẽ chỉ đạo Nhà thầu thi công đẩy nhanh tiến độ thi công nâng cấp, mở rộng mặt đường sau khi được bàn giao mặt bằng.

Sở Kế hoạch và Đầu tư chân thành cảm ơn phản ánh của quý Ông/Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.

Trân trọng.

Ngày xử lý: 10:20 17/06/2021
Kết quả xử lý đã được đánh giá?
Tương tác
STTĐính kèm hình ảnh, video
1
Một văn bản trả lời cũ rích , ko có gì thay đổi . Copy nguyên văn bản phản hồi của các phản ánh mấy tháng trước . Dân có nguyện vọng là chưa làm đường mới thì sửa tạm cho dân đi mà trả lời ko sát vấn đề . Quá nản
CDTC (1) - 22:52 18/06/2021
đoạn đường ni hư 2 năm ni rồi, mưa xuống là hố voi đầy đường quá nguy hiểm , cơ quan chức năng trả lời chung chung như vậy là ko được
CDTC (2) - 16:31 19/06/2021
cần có biện pháp sửa chữa vá lấp các ổ voi, chỉ cần 1 trận mưa là nước ngập vào đó rất nguy hiểm, mình đã suýt bị tai nạn đoạn gần nhà máy xi măng Long thọ
CDTC (2) - 16:33 19/06/2021
Tha thiết vá đường cho dân đi chứ khổ quá , nguy hiểm quá . Còn chờ làm đường mới thì chẳng biết năm nào mới làm , chờ đến bao giờ ????
CDTC (1) - 20:44 19/06/2021
Làm nhanh, chứ đến mùa mưa dân khổ trăm bề.
CDTC (3) - 20:50 20/06/2021
bao nhiêu năm rồi cứ trả lời đi trả lời một nội dung cho hết trách nhiệm, dân chết thì mặc dân (trước đây đã có tai nạn thương tâm chết người)
CDTC (4) - 20:49 21/06/2021
lúc nào cũng nói giải phóng mặt bằng, mà hơn 1 năm nay người dân (ở đường Huyền Trân Công Chúa) đã kí vào hiện trạng đo đạt, kiểm kê…. nhưng chả thấy triển khai công tác đền bù gì cả. Như vậy là do người dân chậm phối hợp hay do cách làm của cơ quan chức năng
CDTC (5) - 15:18 22/06/2021
Đi lên đường bùi thị xuân hơn trèo đèo lội suối. Hết chấp lại vá. Nát hơn cái áo của thằg ăn mày là đủ hiểu cái tình trạng nó kinh khủng như thế nào.
CDTC (6) - 15:39 22/06/2021
Sao không thấy cơ quan chức năng vào trả lời phản hồi của người dân nhỉ ? Im lặng như vậy để đi vào sĩ vãng hay sao ??
CDTC (1) - 14:06 23/06/2021
Kính chào Ông/Bà: Vấn đề Ông/Bà phản ánh, Ban QLDA đã xem xét và trả lời như sau: BQL dự án xin chia sẽ những trở ngại trong quá trình lưu thông tại đường Bùi Thị Xuân và đường Huyền Trần Công Chúa trong lúc chờ thi công cải tạo nâng cấp do Công tác GPMB chưa hoàn thành. Trước mắt, Ban QLDA sẽ chủ động làm việc các Sở, ban ngành, địa phương có liên quan khảo sát và đề xuất một số giải pháp khắc phục các điểm hư hỏng đảm bảo lưu thông trong thời gian sớm nhất nhằm phục vụ đi lại của bà con. Rất mong bà con thông cảm. Trân trọng cảm ơn./.
Sở Kế hoạch và Đầu tư - 10:30 24/06/2021
đề nghị ghi là đã phản hồi ý của dân chứ không phải là đã xử lý, đường đã xử lý gì đâu
CDTC (7) - 22:51 25/06/2021
Nhặt một cọng rác, bạn đã làm cho Huế sạch hơn!
Hãy cùng chung tay, tương tác, bằng cách tải ứng dụng Hue-S:
Thử thách dọn rác
GÓP Ý, PHẢN ÁNH ĐANG XỬ LÝ
Hệ thống thoát nước vĩa hè bị tắc tại địa chỉ 26 -28 Trần Hữu Dực, phường...
19:06 06/04/2026
Nhà số 18 Kiệt 137 Đinh Tiên Hoàng, phường Phú Xuân. Có một số nhà đã chuyển...
15:59 05/04/2026
Vào lúc 17h10, ngày 4/4/2026, Số nhà 367 Lê Duẩn, phường Phú Xuân ngày...
17:21 04/04/2026
Homestay Tuệ Anh ở nhà số 11 kiệt 293 Điện Biên Phủ, phường Thuận Hoá giặt...
10:18 04/04/2026
Kính gửi cơ quan chức năng thành phố Huế Tôi phản ánh nghiêm trọng tình...
16:14 03/04/2026
Mong quý cấp trên xem xét cái cống rãnh này. Ở địa chỉ nhà số 7 đường tỉnh...
18:15 02/04/2026
Cống nước bốc mùi gây ô nhiễm ảnh hưởng cuộc sống nhiều hộ dân ở kiệt 9...
17:47 02/04/2026
Mong cơ quan chức năng có biện pháp để người dân không đổ rác ở khu vực...
08:40 02/04/2026
Số nhà 102 đường Trần Tiễn Thành, phường Hoá Châu kinh doanh máy xay lúa...
08:37 02/04/2026
Nước thải hầm rút các hộ gia đình đầu xóm nhà thờ Triều Sơn Nam chảy qua...
17:26 01/04/2026
Zalo: 0941260505
