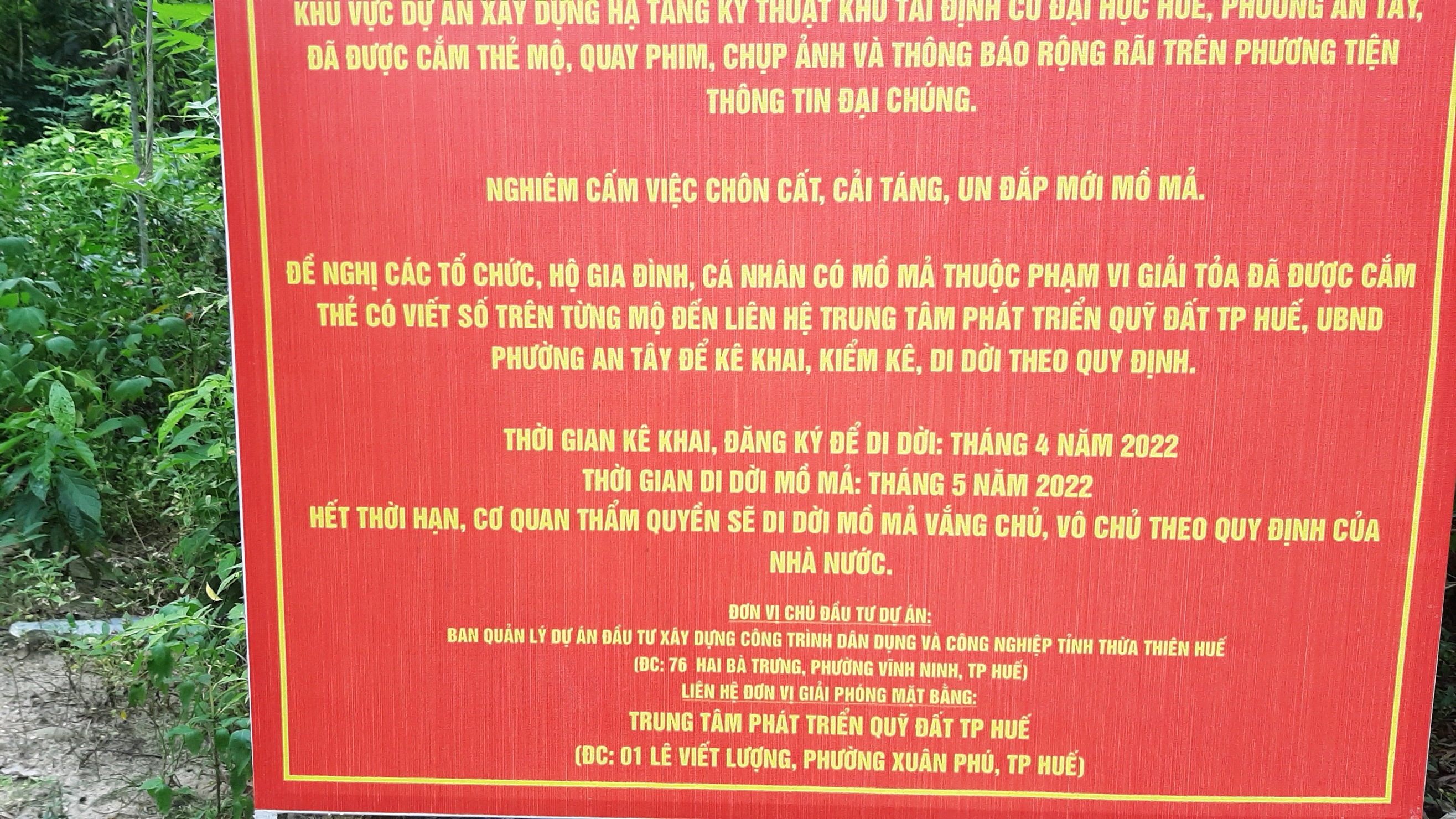

Kính gửi: các cơ quan chức năng thành phố Huế và tỉnh Thừa Thiên Huế. Chúng tôi là những hộ dân sinh sống tại tổ 1, khu vực 1, phường An Tây, thành phố Huế. Đây là vùng đất bị quy hoạch để xây dựng làng Đại học Huế đến thời điểm này là 28 năm. Tháng 3, 4/2022, chúng tôi thấy một số ban ngành, chính quyền địa phương đi thực địa và đã cho cắm thẻ mồ mã, có giấy thu hồi ruộng đất để làm Khu tái định cư mới. Dân chúng tôi rất phấn khởi, vui mừng vì cuối cùng cũng được Nhà nước quan tâm, chắc chắn tới đây đời sống cũng sẽ được nâng cao đặc biệt là đường xá nhà cửa sẽ được cải thiện không còn nguy hiểm như trước. Tuy nhiên hi vọng bao nhiêu thì thất vọng lại tràn trề bấy nhiêu, khi biết rằng họ đến làm cho cắm thẻ, yêu cầu tất cả mọi thứ để dân chấp hành, rồi để đó bỏ hoang kéo dài từ năm này qua năm khác (tình trạng nó lặp đi lặp lại các năm 1994, 2003, 2008, 2013, 2022). Trong bảng quy hoạch có ghi thời gian thi công, giải tỏa tháng 4 và 5/2022, bây giờ gần hết tháng 7, sắp tới mưa bão không làm được. Kính mong các Ban ngành liên quan cho chúng tôi được biết thời gian cụ thể triển khai dự án là khi nào để người dân ở đây không phải chờ đợi quá lâu như hiện nay. Xin cám ơn.
Lượt xem: 1075
Ngày gửi: 15:10 19/07/2022
Hạn xử lý: 28/07/2022
Kết quả xử lý
Ban Quản lý dự án Đầu tư xây dựng và Phát triển đô thị thành phố Huế; Văn phòng Đăng ký đất đai thành phố Huế (*)

Kính gửi: Quý Ông/Bà.

Vấn đề quý Ông/Bà phản ánh, Ban Quản lý dự án đầu tư xây dựng công trình dân dụng và công nghiệp tỉnh (Ban QLDA) và Trung tâm Phát triển quỹ đất thành phố Huế xin thông báo kết quả xử lý như sau:

1. Ban Quản lý dự án đầu tư xây dựng công trình dân dụng và công nghiệp tỉnh:

Dự án Hạ tầng kỹ thuật khu tái định cư Đại học Huế (phục vụ giải phóng mặt bằng khu quy hoạch Đại học Huế) được UBND tỉnh phê duyệt dự án đầu tư và kế hoạch lựa chọn nhà thầu đợt 1 tại Quyết định số 2412/QĐ-UBND ngày 27/9/2021và giao cho Ban QLDA làm chủ đầu tư. Sau khi dự án được phê duyệt, Ban QLDA đã tích cực triển khai các bước thực hiện dự án theo đúng trình tự thủ tục quy định. Dự án đã được UBND thành phố Huế phê duyệt kế hoạch thu hồi đất, điều tra, khảo sát, đo đạc, kiểm đếm tại Quyết định số 8064/QĐ-UBND ngày 25/10/2021 và Thông báo thu hồi đất số 436/TB-UBND ngày 30/12/2021 với tổng diện tích dự kiến thu hồi 11,607 ha, trong đó ưu tiên giải phóng mặt bằng trên phần diện tích thực hiện trong phạm vi đợt 1 (diện tích khoảng 8,2ha) và UBND tỉnh đã bố trí vốn để triển khai thi công dự án.

Hiện nay tại dự án trong phạm vi đợt 1 đã hoàn thành kiểm kê áp giá và thông báo niêm yết phương án bồi thường phần đất nông nghiệp, mồ mã, dự kiến sẽ được UBND thành phố Huế phê duyệt phương án bồi thường hỗ trợ trong tháng 7/2022 và tiến hành chi trả bồi thường cho các hộ dân và bàn giao mặt bằng thi công dự án. Theo kế hoạch, Ban QLDA sẽ tiến hành khởi công thi công gói thầu số 12 của dự án (toàn bộ các hạng mục xây lắp và thiết bị trong phạm vi đợt 1 với diện tích khoảng 8,2 ha) trong tháng 8/2022.

2. Trung tâm Phát triển quỹ đất thành phố Huế:

Theo thống nhất của UBND tỉnh chia dự án làm 2 đợt giải phóng mặt bằng; đợt 1 thực hiện đối với đất nông nghiệp và đất mồ mả để hoàn thiện hạ tầng; đợt 2 sau khi xây dựng hoàn thiện hạ tầng kỹ thuật: đường, thoát nước, vỉa hè, cây xanh, cấp điện cấp nước... sẽ thực hiện tiếp tục giai đoạn 2 đối với các hộ có nhà ở và đất ở.

Đối với đợt 1 giải phóng mặt bằng mồ mả đã trình phê duyệt và triển khai thông báo các hộ dân di dời trong tháng 8/2022.

Đối với đất nông nghiệp đã hoàn thành công tác kiểm kê, công khai theo quy định. Tuy nhiên hiện nay UBND tỉnh đang lấy kiến dự thảo về đơn giá bồi thường đối với cây trồng, vật nuôi để thay thế quy định cũ đã bị hủy bỏ; Sau khi UBND tỉnh ban hành quy định đơn giá bồi thường, các ban ngành sẽ trình Phòng Tài nguyên và Môi trường thẩm định và trình UBND thành phố Huế phê duyệt giá trị bồi thường đợt 1, để thực hiện công tác giải phóng mặt bằng.

Chân thành cảm ơn phản ánh của quý Ông/Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.

Trân trọng.



Ngày xử lý: 11:28 03/08/2022
Kết quả xử lý đã được đánh giá?
Tương tác
STTĐính kèm hình ảnh, video
1
tóm lại còn lâu mới xong. làm quá chậm, dân quá khổ sở
CDTC (1) - 16:17 03/08/2022
nghe tên Nguyễn Hữu Cảnh là dân Huế khiếp luôn. đường xấu, lụt nhất Huế, tệ nạn..
CDTC (1) - 16:18 03/08/2022
qua tháng 8 mà trả lời dự kiến trong tháng 7 là sao? khó hiểu điểm này!
CDTC (2) - 19:05 03/08/2022
Nhặt một cọng rác, bạn đã làm cho Huế sạch hơn!
Hãy cùng chung tay, tương tác, bằng cách tải ứng dụng Hue-S:
Thử thách dọn rác
GÓP Ý, PHẢN ÁNH ĐANG XỬ LÝ
Tại kiệt 19 Lê Ngô Cát Huế, nước thải sinh hoạt của người dân thải ra đường...
12:27 26/06/2025
Rác thải Chợ Cự Lại, xã Phú Hải, huyện Phú Vang gây ô nhiễm môi trường...
20:33 22/06/2025
Hộ gia đình nuôi heo ở khu vực dân cư sinh sống không có phương pháp xử...
18:17 22/06/2025
Tôi là người dân ở đường Hàn Mặc Tử, Phường Vỹ Dạ. Mỗi buổi sáng có vài...
06:08 22/06/2025
Kính gửi chính quyền địa phương và các cơ quan chức năng, Tôi xin phản...
20:31 21/06/2025
Ở vị trí sau lưng nhà chúng tôi, kiệt 326 Nguyễn Sinh Cung, phường Phú...
12:47 19/06/2025
Kính gửi cơ quan có thẩm quyền. Hộ bà Lệ tại thôn Tháp Nhuận, xã Quảng...
09:15 19/06/2025
Tái diễn tình trạng xả nước thải sinh hoạt và chăn nuôi ra trực tiếp đường...
18:15 18/06/2025
Tại trạm bơm nước tổ dân phố An Lưu, phường Hương An, quận Phú Xuân có...
21:40 17/06/2025
Nhà 4 kiệt 73E Nguyễn Hữu Cảnh, phường An Tây, quận Thuận Hoá, Tp Huế ...
20:47 17/06/2025
Zalo: 0941260505
