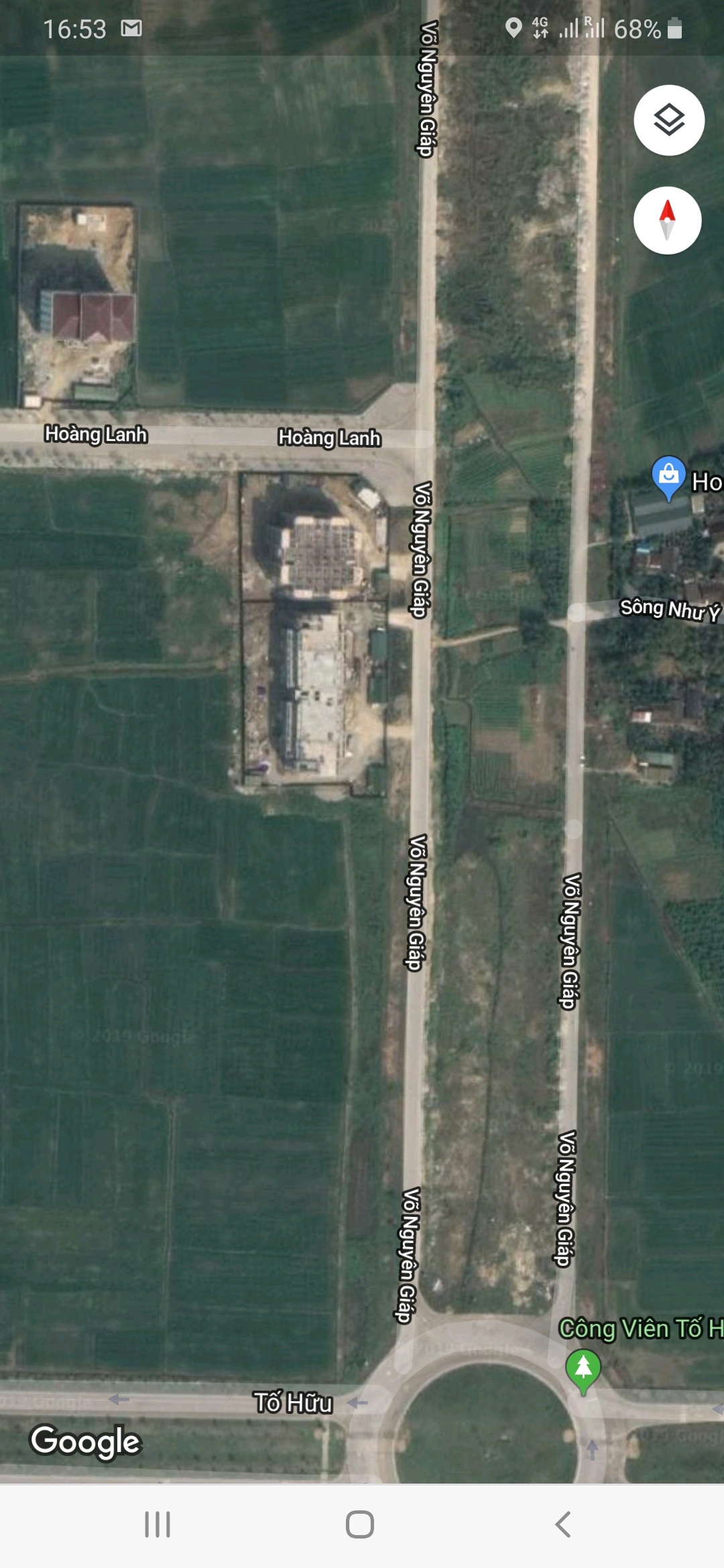

Hiện nay làn đường Võ Nguyên Giáp phía sông Như Ý là đường cụt khá lãng phí. Trong khi đó để từ vòng xoay Tố Hữu, các phương tiện không vào khu hành chính đang xây mà đi đúng luật được. Nhiều phương tiện đang phải đi làn ngược chiều đã cắm biển báo. Giải pháp: Nối thông giải phân cách Võ Nguyên Giáp với trục Hoàng Lanh. Có như vậy mới tăng kết nối giao thông thuận lợi và không bỏ phí hạ tầng hiện có. Trân trọng./. Tái bút (Đề nghị): Trước mắt cần tạm thời dỡ biển báo đường 1 chiều đoạn khu hành chính tỉnh đang xây vì thực tế giao thông chưa có nên có thể đi 2 chiều vì làn này vẫn rộng.
1/3

Lượt xem: 935
Ngày gửi: 17:10 18/08/2019
Hạn xử lý: 06/09/2019
Kết quả xử lý
Sở Kế hoạch và Đầu tư (*)
Kính chào Ông/Bà.
Vấn đề Ông/Bà phản ánh, Sở Kế hoạch và Đầu tư tỉnh Thừa Thiên Huế trả lời như sau:
- Gói thầu Đường 100m nối 2 khu đô thị A và B khu An Vân Dương (cầu qua sông Như Ý) xây dựng cầu nối đường 100m Khu A và đường 100m Khu B nhằm kết nối hạ tầng giao thông đồng bộ khu vực, dự kiến khởi công vào Quý IV/2020.
- Về hạ tầng đường Võ Nguyên Giáp thuộc gói thầu Cây xanh, vỉa hè, thoát nước điện chiếu sáng các trục sinh thái trung tâm khu Đô thị mới An Vân Dương, Ban Quản lý dự án đã ký hợp đồng thi công với nhà thầu dự kiến khởi công vào tháng 9/2019 trong đó đầu tư xây dựng hạ tầng đồng bộ tuyến đường Võ Nguyên Giáp và đường Tố Hữu.
Chân thành cảm ơn phản ánh của quý Ông/Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.
Trân trọng.
Ngày xử lý: 14:59 13/09/2019
Kết quả xử lý đã được đánh giá?
Tương tác
Cảm ơn Sở KHĐT đã trả lời. Tuy nhiên tôi thấy Sở chưa nói về vấn đề nối thông giải phân cách giữa 2 làn đường Võ Nguyên Giáp với Hoàng Lanh hay không. Cầu nối khu A với khu B thì e là 4 năm nữa mới thông trong khi trung tâm hành chính tỉnh xây sắp xong. Nếu chưa có trong bản vẽ thiết kế thì tôi mong sở làm rõ. Trân trọng!
CDTC (1) - 10:19 20/09/2019
Tuyến Võ Nguyên Giáp (đoạn từ nút giao Tố Hữu đến cầu qua sông Như Ý) sẽ cắt 3 điểm giải phân cách theo Quy hoạch được duyệt, trong đó 1 điểm vào Khu hành chính tập trung, 1 điểm tại nút giao đường Hoàng Lanh và 01 điểm đầu cầu Như Ý (đường Nguyễn Lộ Trạch nối dài). Dự án này đã được triển khai thi công vào tháng 10/2019, trân trọng
Sở Kế hoạch và Đầu tư - 10:39 07/10/2019
Tuyến Võ Nguyên Giáp (đoạn từ nút giao Tố Hữu đến cầu qua sông Như Ý) sẽ cắt 3 điểm giải phân cách theo Quy hoạch được duyệt, trong đó 1 điểm vào Khu hành chính tập trung, 1 điểm tại nút giao đường Hoàng Lanh và 01 điểm đầu cầu Như Ý (đường Nguyễn Lộ Trạch nối dài). Dự án này đã được triển khai thi công vào tháng 10/2019, trân trọng
Sở Kế hoạch và Đầu tư - 10:39 07/10/2019
Rất cám ơn Sở đã phản hồi, 5 sao ạ!
CDTC (1) - 00:13 10/10/2019
