Vấn đề Ông/Bà phản ánh, Ban Quản lý khu vực phát triển đô thị (Ban) đã tiến hành kiểm tra và trả lời như sau:
Sau khi kiểm tra rà soát, nội dung do Ông/Bà phản ánh thuộc hệ thống thoát nước mưa tại dự án Hạ tầng kỹ thuật khu TĐ5 thuộc khu B - An Vân Dương do Ban Quản lý khu vực phát triển đô thị làm chủ đầu tư.
Đối với nội dung mà Ông/Bà đã phản ánh trước đây đã được đơn vị thi công khắc phục 1 phần; đối với đoạn cống thoát nước D800 còn lại (theo phản ánh lần 2 của Ông /Bà): thời gian vừa qua do nhân lực, máy móc của đơn vị thi công chưa huy động được và do điều kiện thời tiết không thuận lợi nên chưa thể triển khai khắc phục sửa chữa.

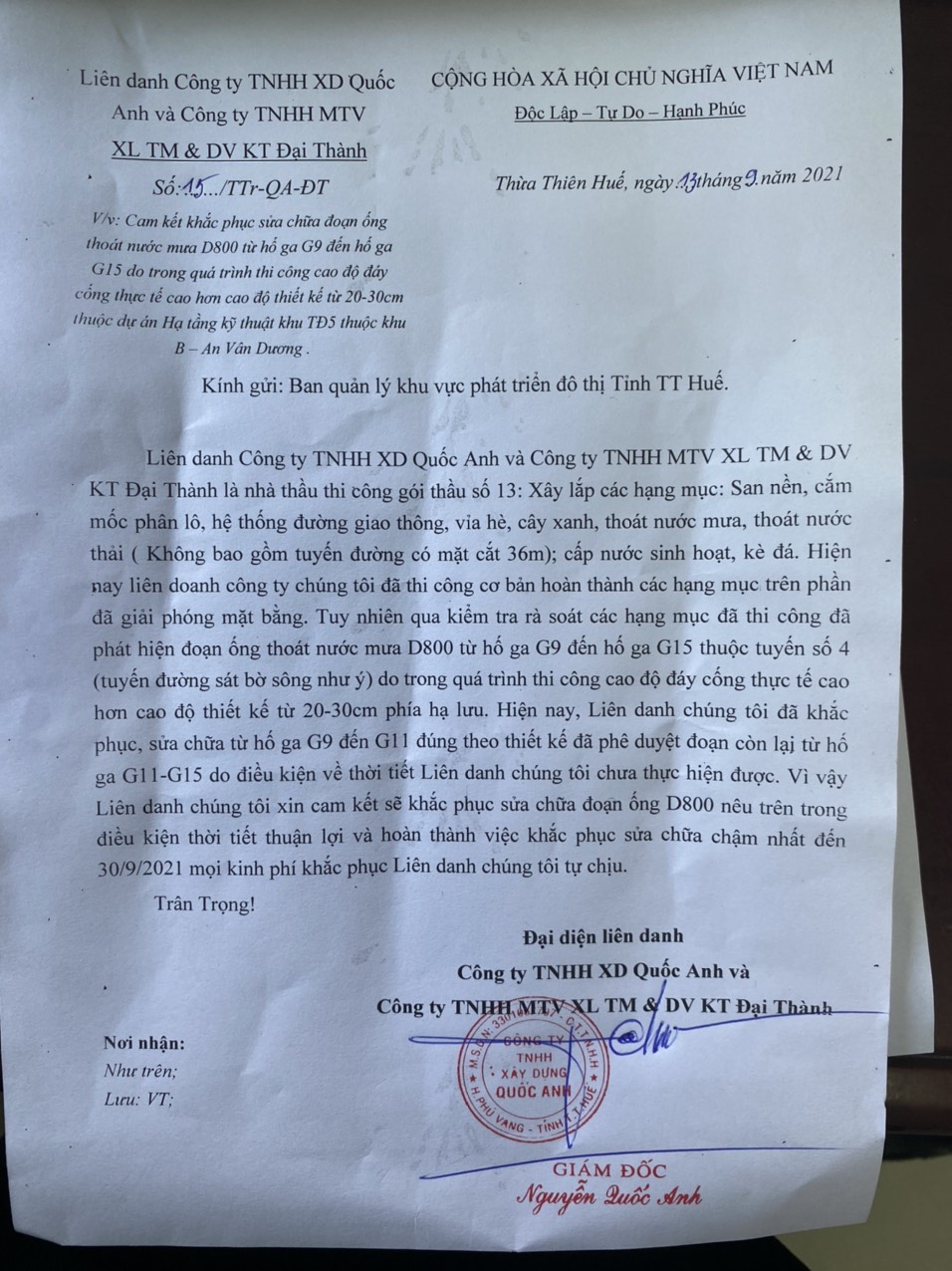

Theo cam kết của đơn vị thi công tại Văn bản số 15/Ttr-QA-DDT ngày 13/09/2021: sẽ khắc phục, sửa chữa đoạn cống thoát nước D800 nêu trên khi điều kiện thời tiết thuận lợi và hoàn thành việc khắc phục sửa chữa chậm nhất đến 30/9/2021. (Văn bản cam kết của Nhà thầu thi công kèm theo).
Ban chân thành cám ơn phản ánh của quý Ông/Bà và mong tiếp tục nhận được phản ánh trong thời gian tới.
