Kính chào Ông/Bà.
Vấn đề Ông/Bà phản ánh, Công ty CP Môi trường và Công trình Đô thị Huế đã kiểm tra và trả lời như sau:
- Công ty được UBND thành phố giao thực hiện dự án Chỉnh trang vỉa hè đường Nguyễn Tri Phương – Phó Đức Chính, thời gian thực hiện dự án là 2 năm; tiến độ Công ty đề ra: hoàn thành trước ngày 31/12/2020.
- Thực tế Công ty đang thi công theo hình thức cuốn chiếu và bắt đầu thi công từ hướng đường Phó Đức Chính.

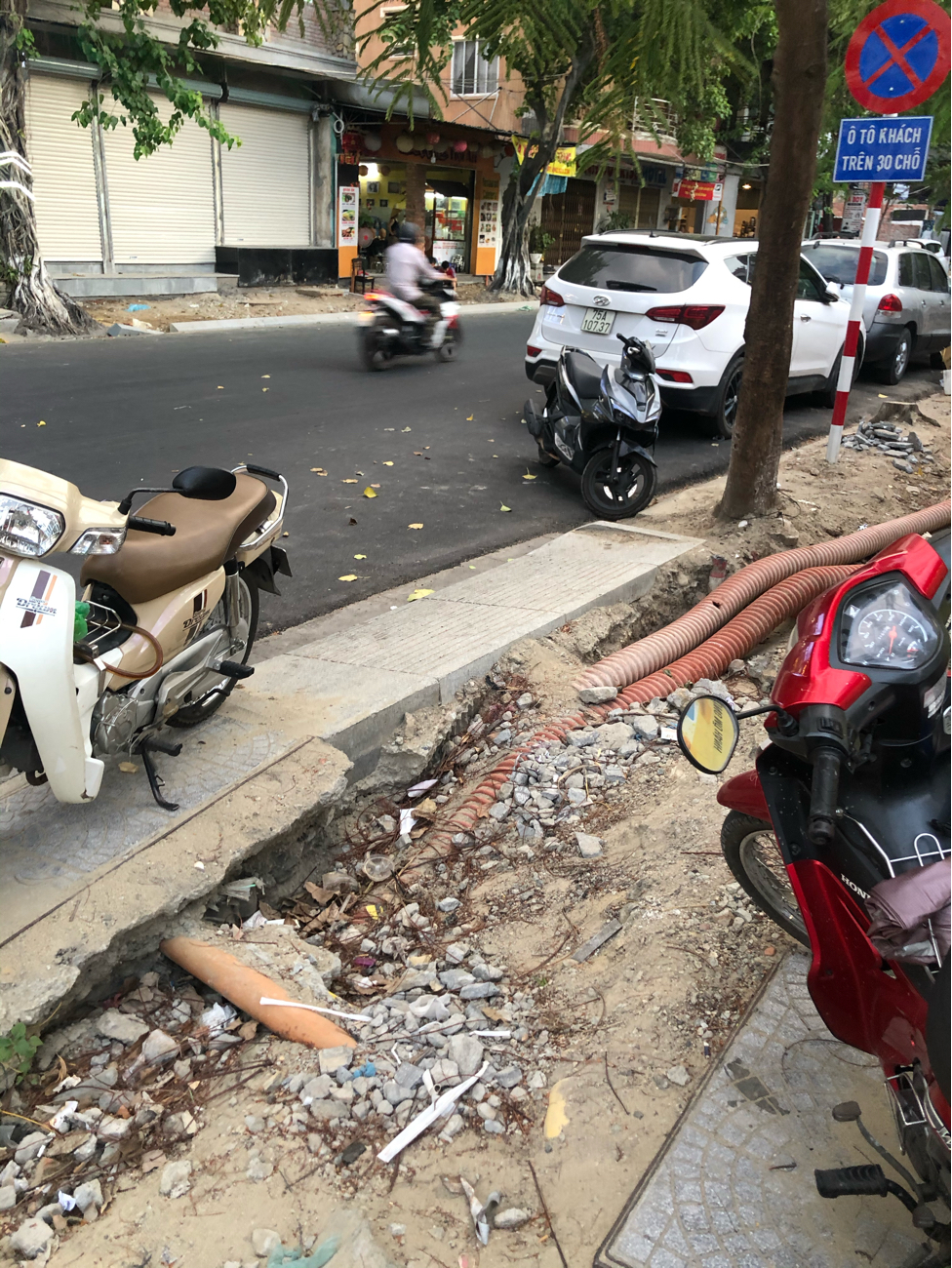

- Hiện nay trên tuyến còn vướng mắc về mặt bằng thi công và Công ty đang làm việc với các đơn vị liên quan để xử lý là:
+ Khách sạn Duy Tân: phải di dời tường rào khách sạn vào bên trong gần 2m theo đúng lộ giới; tháo dỡ và xây dựng lại các công trình phụ trợ của khách sạn. Do đây là đất quốc phòng nên thủ tục xử lý rất phức tạp và mất nhiều thời gian.
+ Đường ống cáp ngầm của Điện lực: khu vực này có 6 đường ống cáp ngầm; vừa qua Điện lực có thu hồi 2 ống, tuy nhiên các ống cáp còn lại vẫn chưa đảm bảo độ sâu cần thiết để có thể thi công vỉa hè.
Do đó có tình trạng như Ông/Bà phản ánh, Công ty đang khẩn trương làm việc với Khách sạn Duy Tân, Quân khu 4 để sớm có mặt bằng bố trí cho tuyến cáp ngầm của Điện lực nhằm hoàn chỉnh vỉa hè tại vị trí giao lộ này trong quý III/2020.
Công ty cảm ơn những thông tin mà Ông/Bà phản ánh và mong tiếp tục nhận được phản ánh trong thời gian tới.
Trân trọng.
